Linia 41 „Metrou Ușor” - Piața Presei - Ghencea
- Marian Andrei

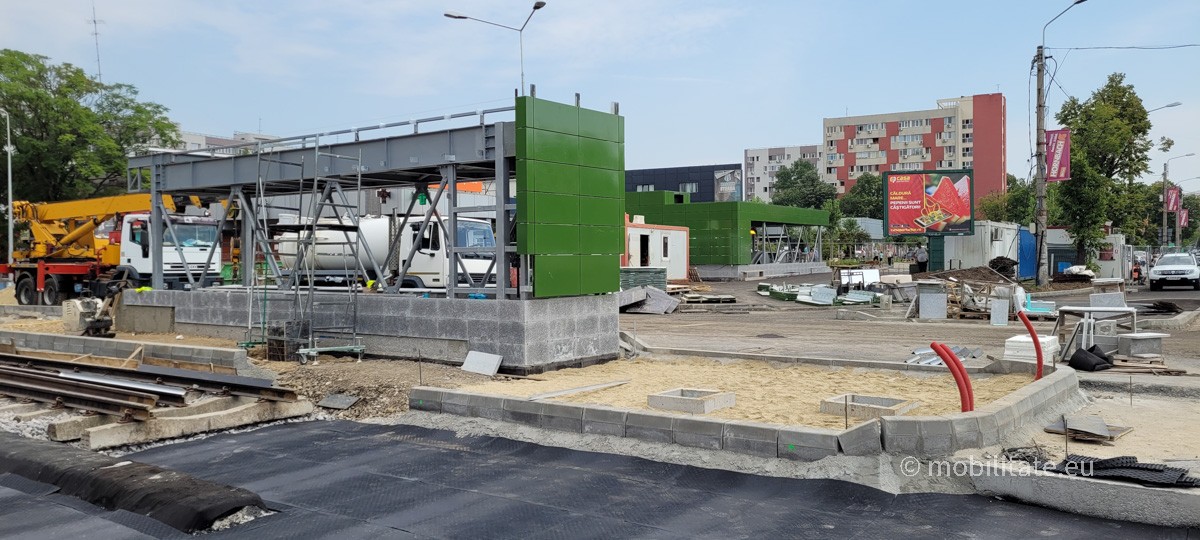

- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

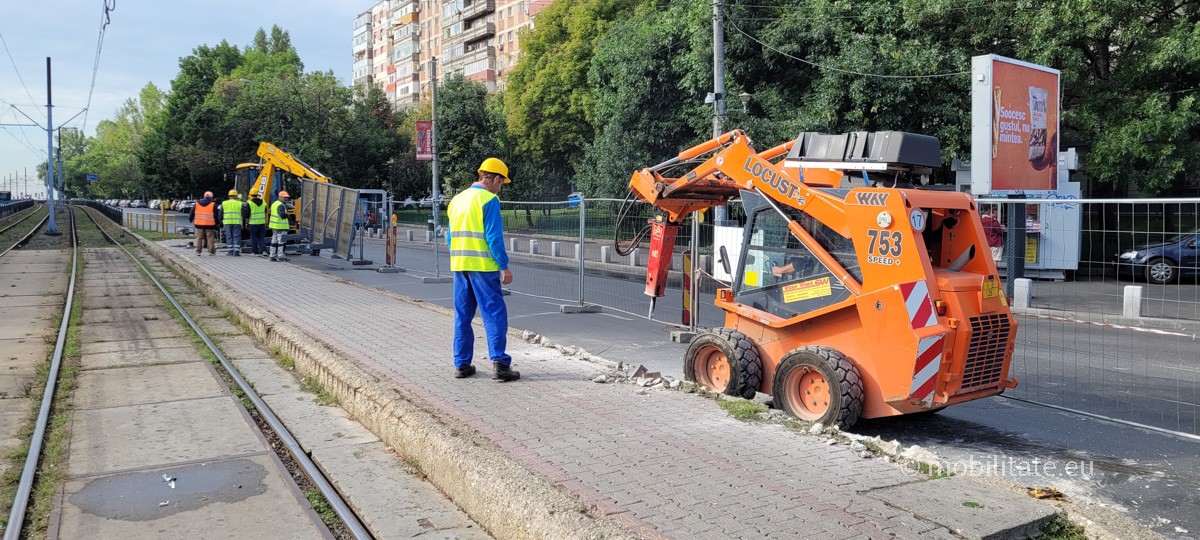

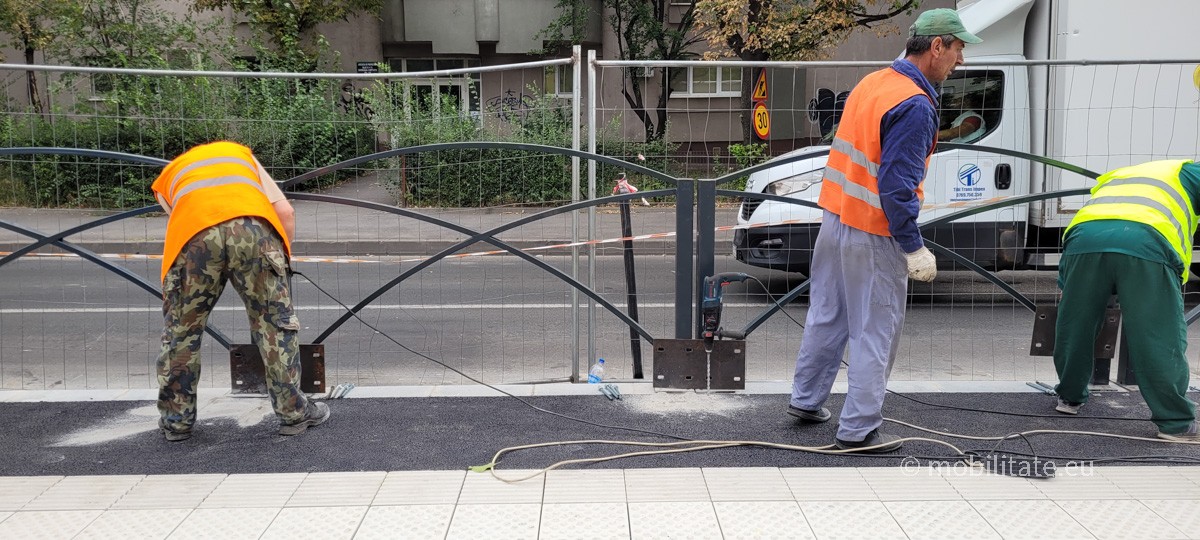

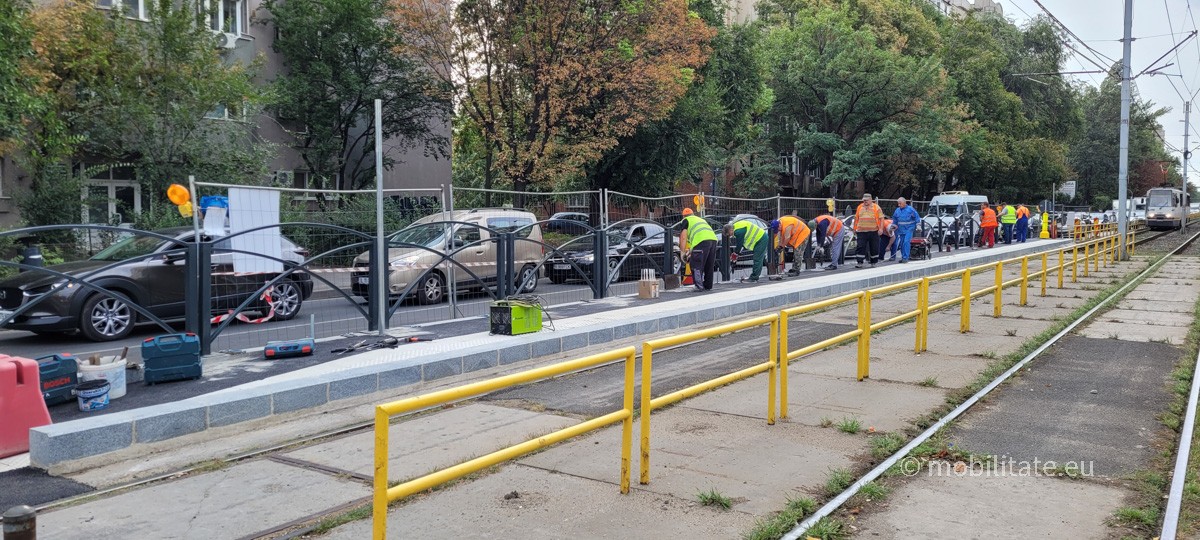

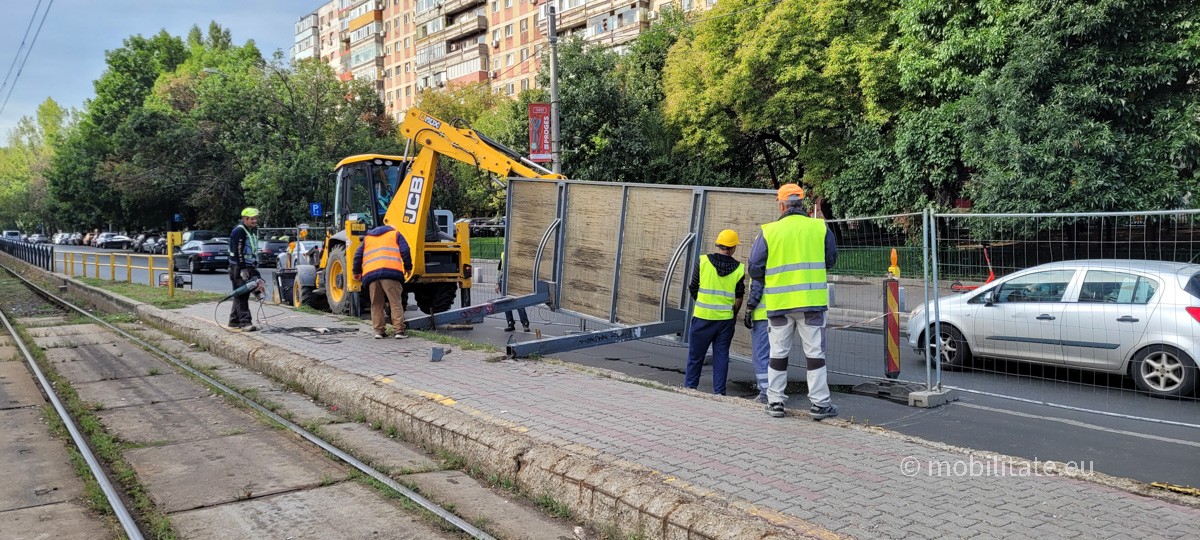

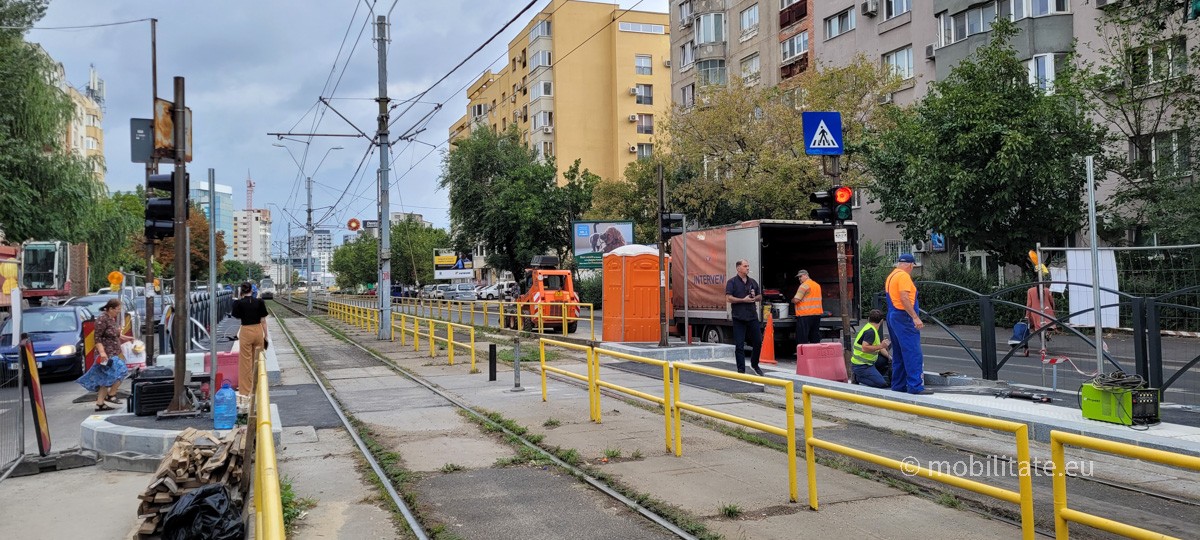

In aceasta seara STB s-a mobilizat pentru montarea gardurilor in statiile finalizate.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

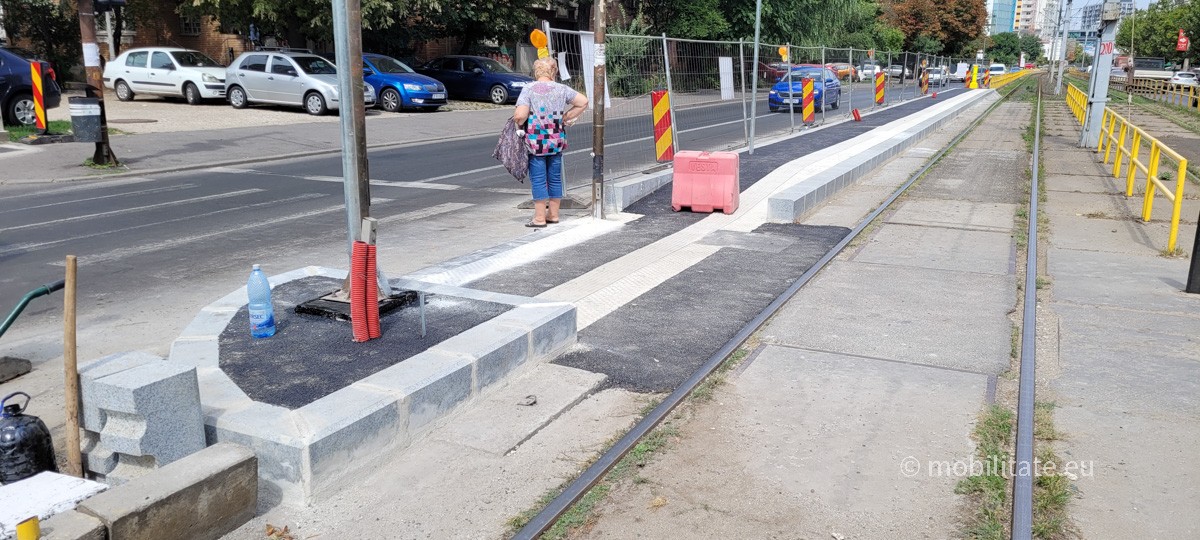

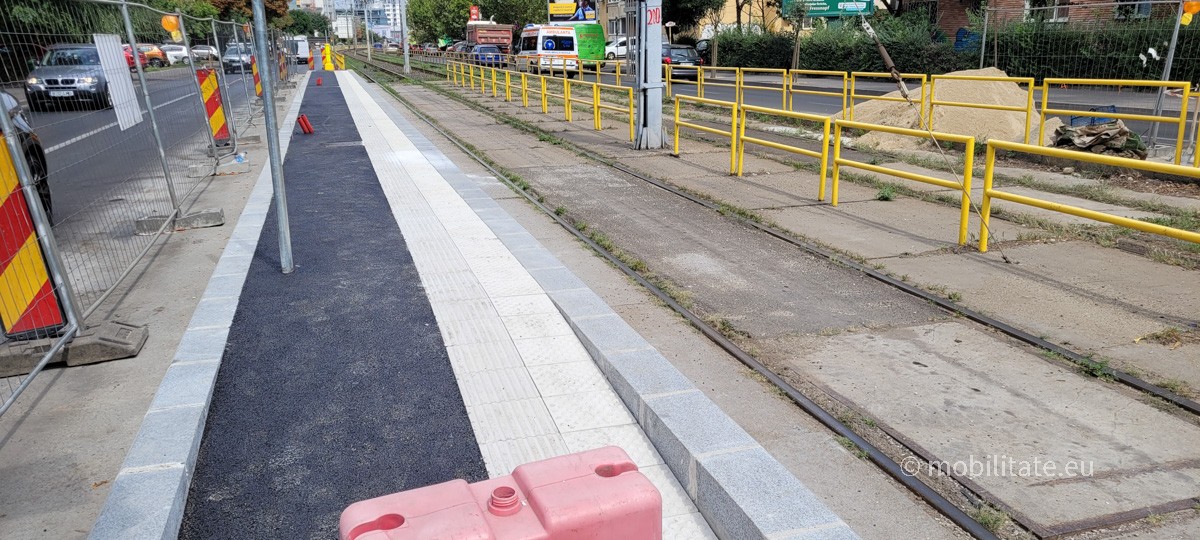

BRASOV - 31.08.2022 - Lucrarile sunt 95% finalizate, se monteaza reflectorizantele, impamantarile si ultimele finisaje. A inceput procesul de receptie care va dura maxim o saptamana. Echipa de aici se va muta la Parc Drumul Taberei imediat ce se deschide statia. Asta este cam ultimul reportaj de santier de aici

- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

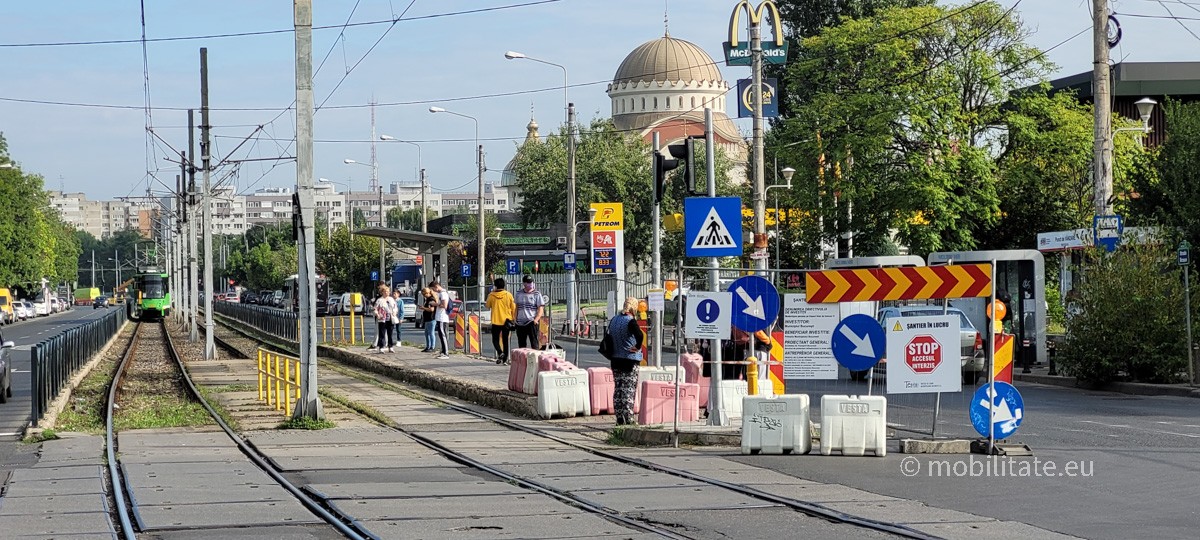

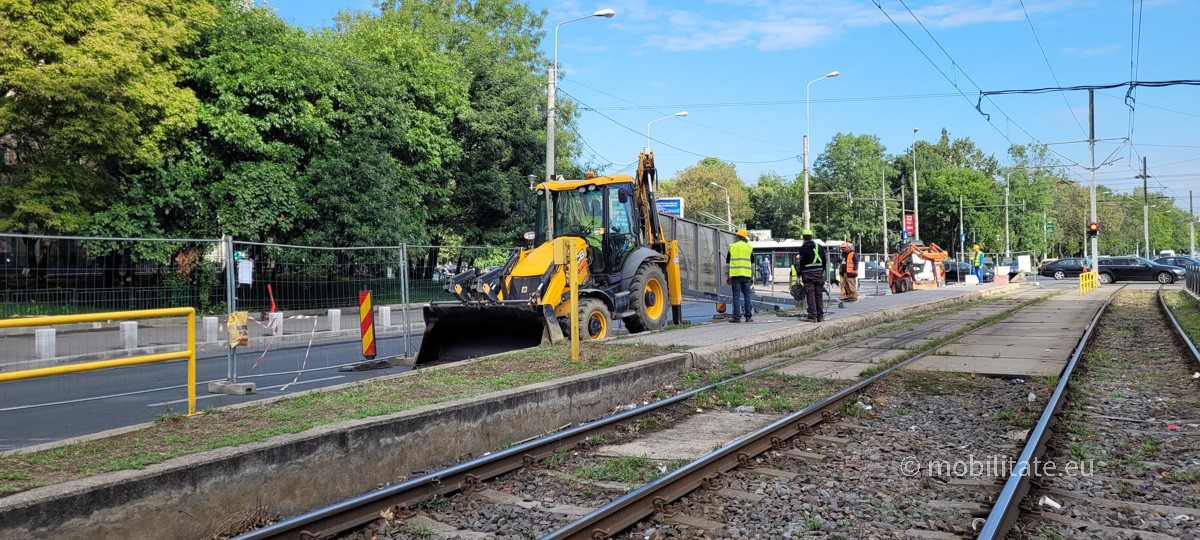

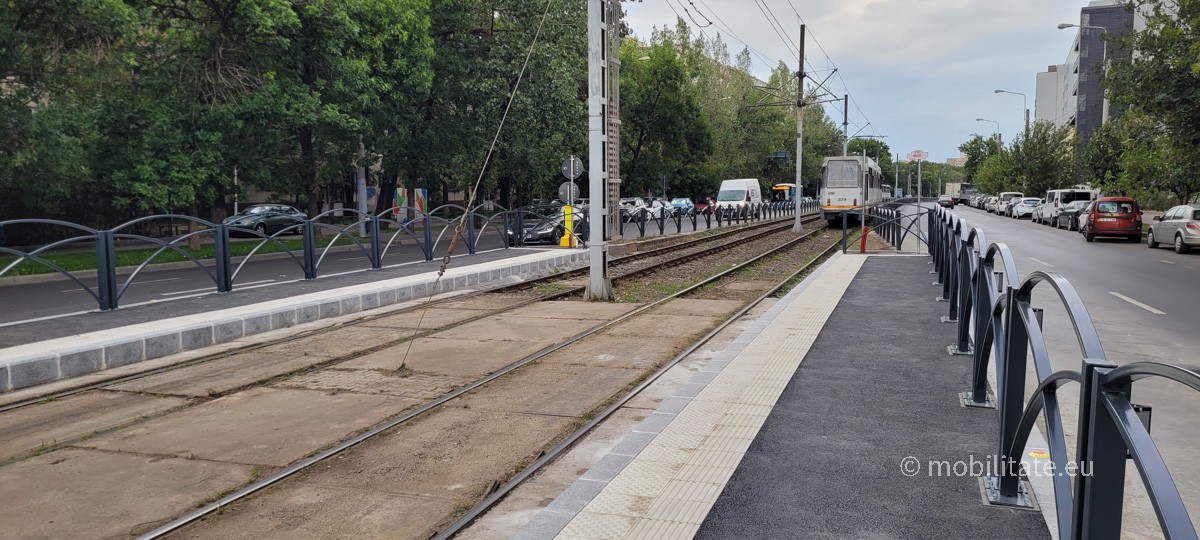

ORSOVA - 31.08.2022 - Lucrarile sunt aproape de final si aici.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

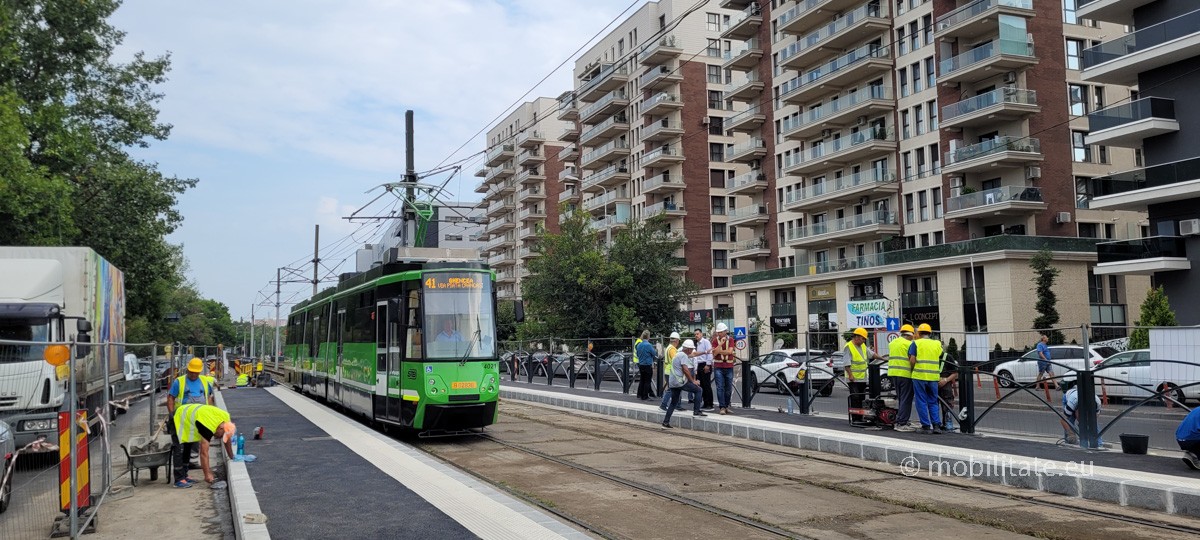

Lucrarea care da inaugurarea tramvaielor Imperio este si ea in ritm bun, se lucreaza la peroane si la doua din cele 3 sectiuni turnate ale intersectiei. Estimarea celor de pe santier este ca in jurul datei de 20-21 septembrie va fi inchisa linia, timp de 5 zile, pentru revenirea pe traseul normal.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

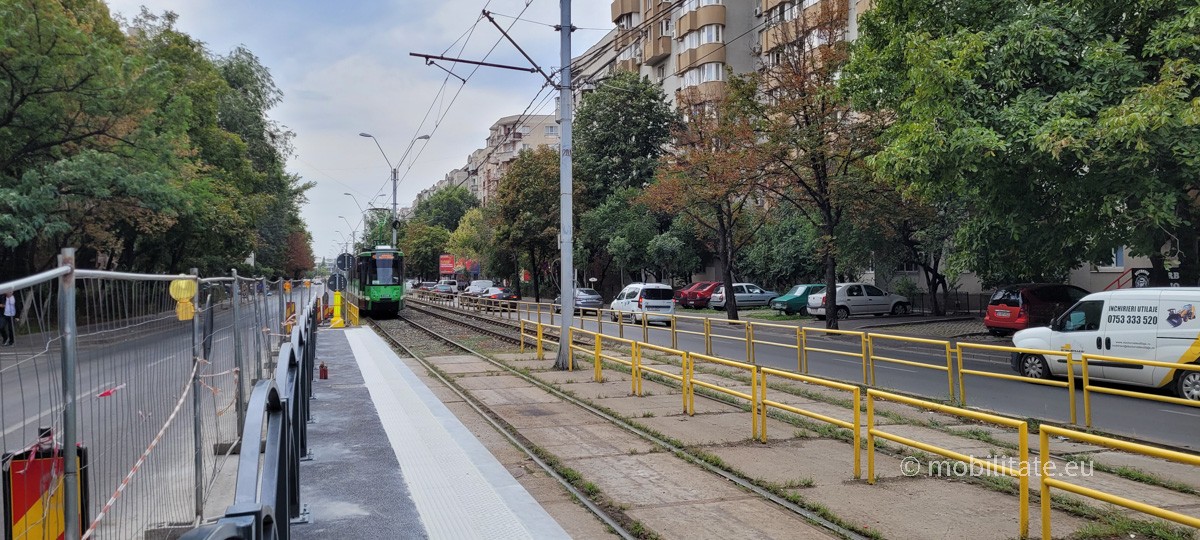

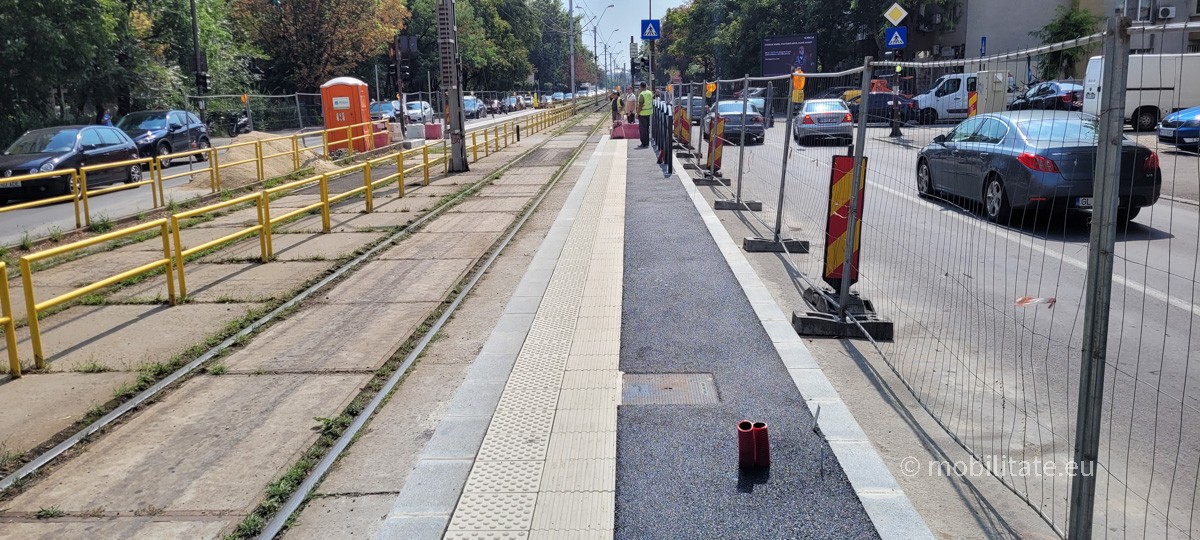

De maine se redeschide statia Brasov.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:
BRASOV - 01.09.2022 - In aceasta dimineata au fost finalizate lucrarile, de maine statia se redeschide si echipa se muta la Parc Drumul Taberei. Felicitari TCMB si STB SA pentru rapiditate.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:
ORSOVA - 01.09.2022 - TCMB a finalizat azi lucrarile aici, echipele STB SA urmand sa monteze gardurile, probabil de luni se redeschide si aici statia. Procedura de receptie a lucrarilor a mers foarte repede, fiind realizata in maxim 2 zile.
Echipa de aici ar trebui sa se mute la POD CIUREL, dar inca nu s-a luat decizia daca se va lucra cu TCMB cum este contractat sau cu Astaldi care teoretic trebuia sa realizeze statia, oricum statia are lungimea necesara pentru tramvaiele Imperio.
Echipa de aici ar trebui sa se mute la POD CIUREL, dar inca nu s-a luat decizia daca se va lucra cu TCMB cum este contractat sau cu Astaldi care teoretic trebuia sa realizeze statia, oricum statia are lungimea necesara pentru tramvaiele Imperio.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

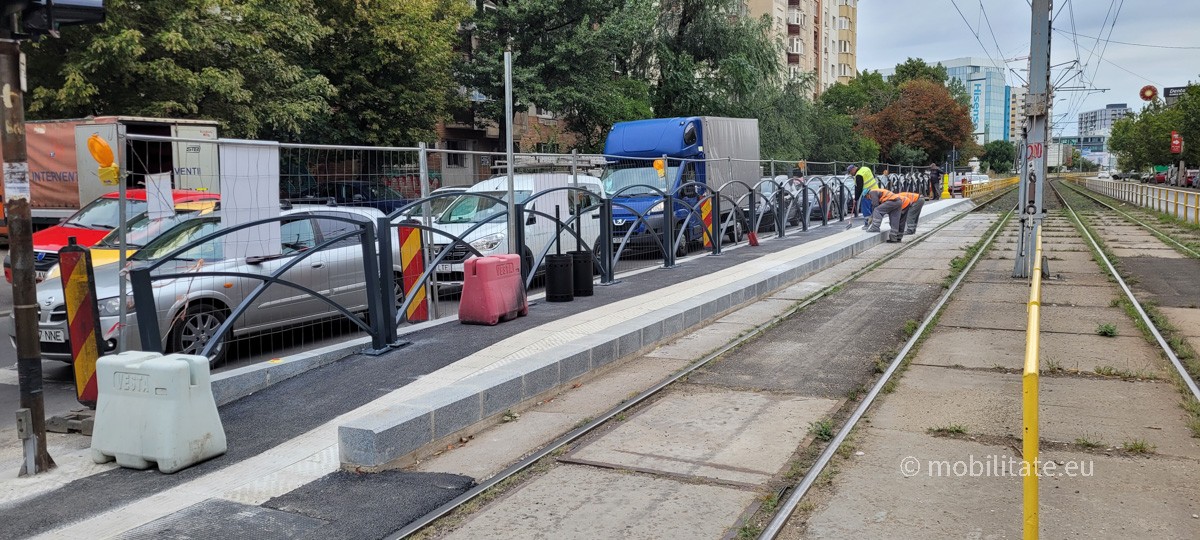

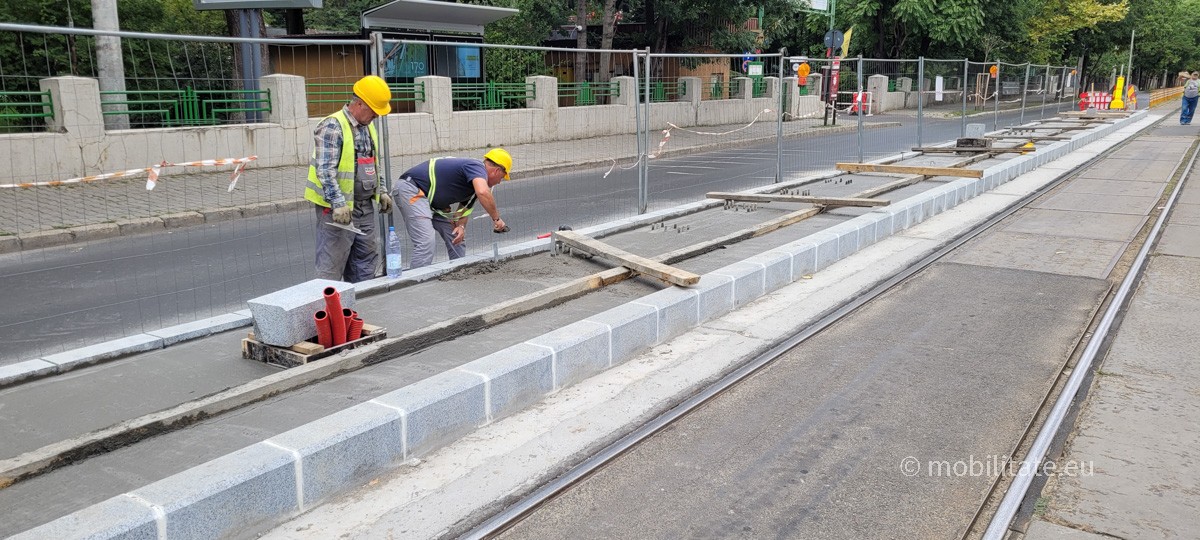

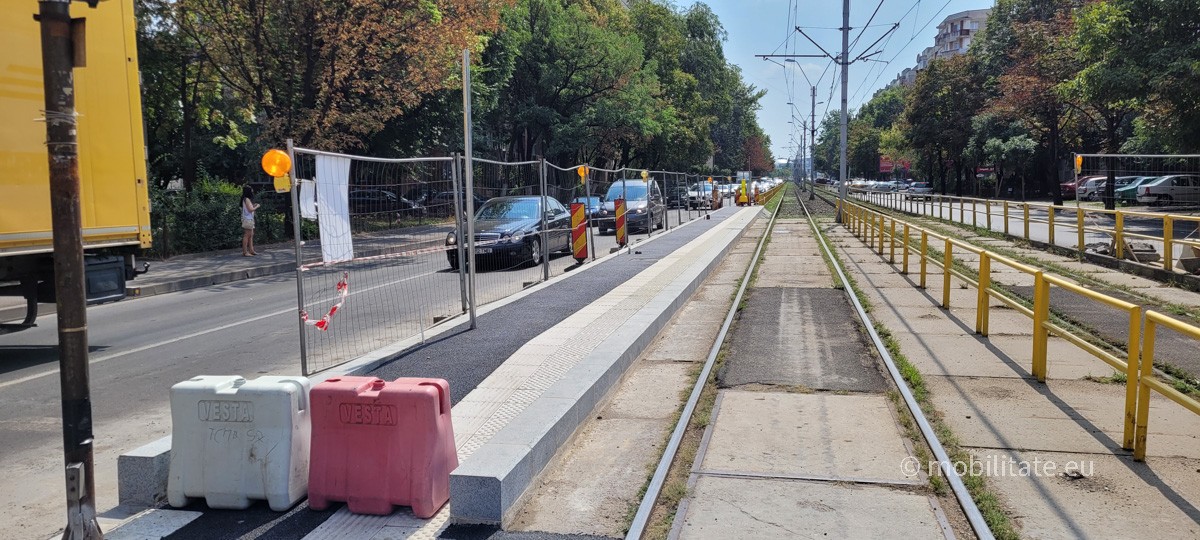

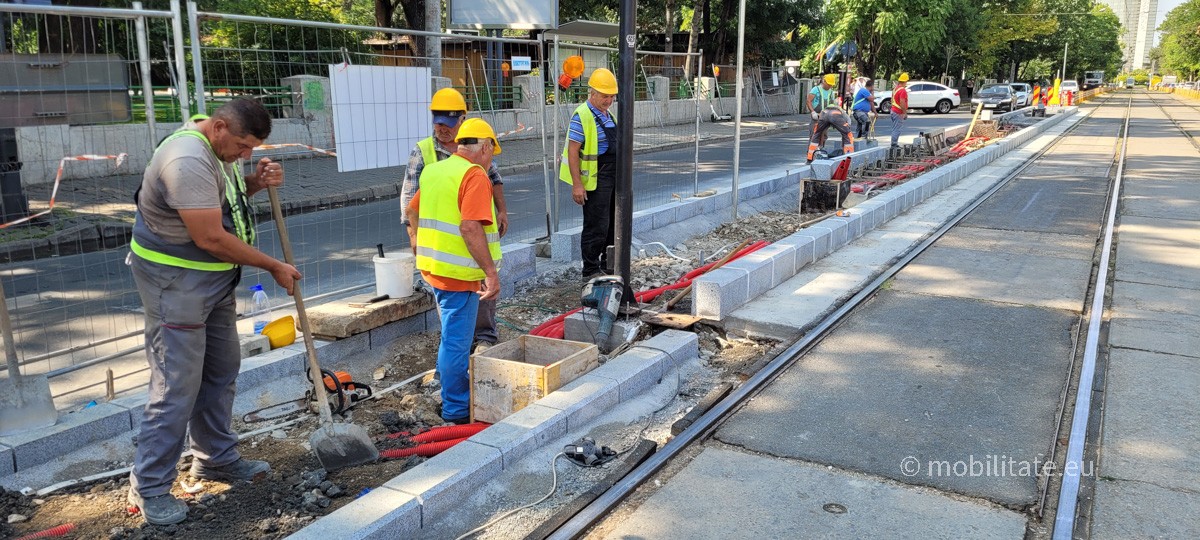

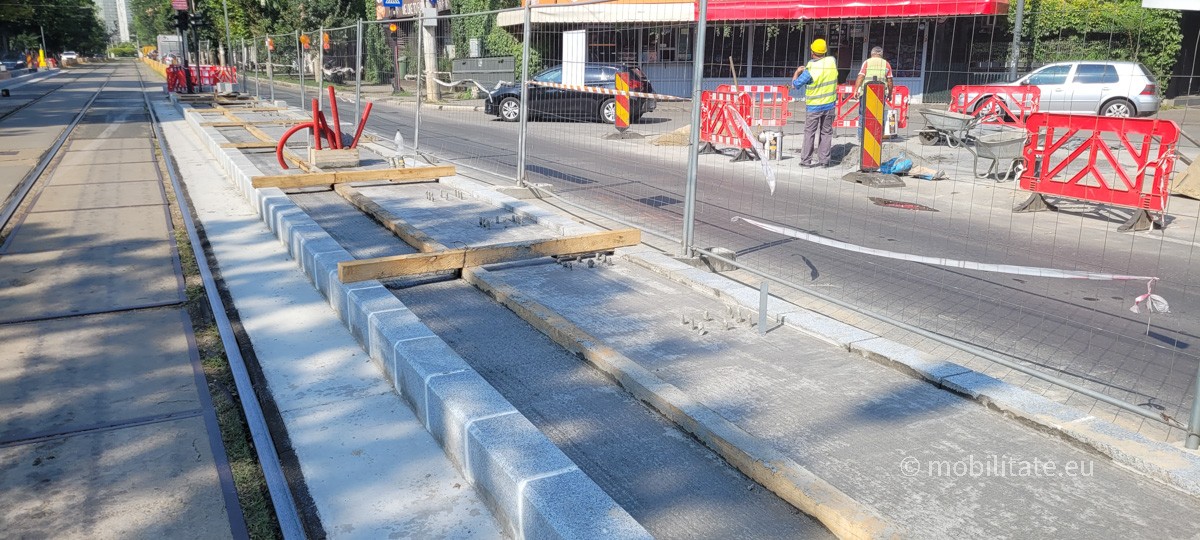

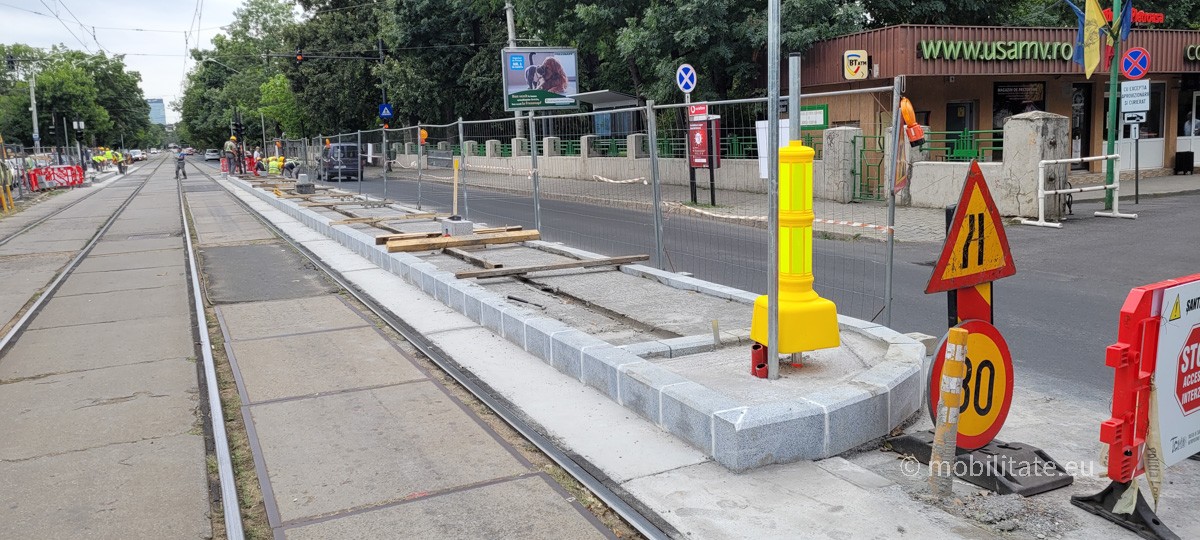

AGRONOMIE 01.09.2022 - Astazi a fost betonat peronul sens Presei, maine sensul opus, pana la finalul saptamanii viitoare urmeaza sa se incheie si aici lucrarile. Daca nu se schimba nimic, echipa de aici se muta la CASIN.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

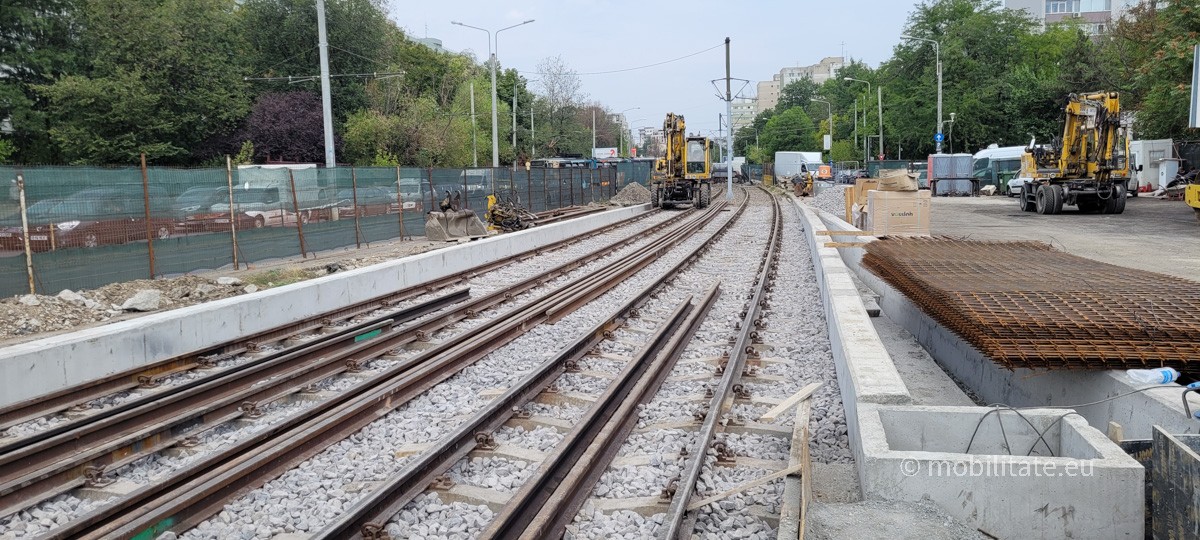

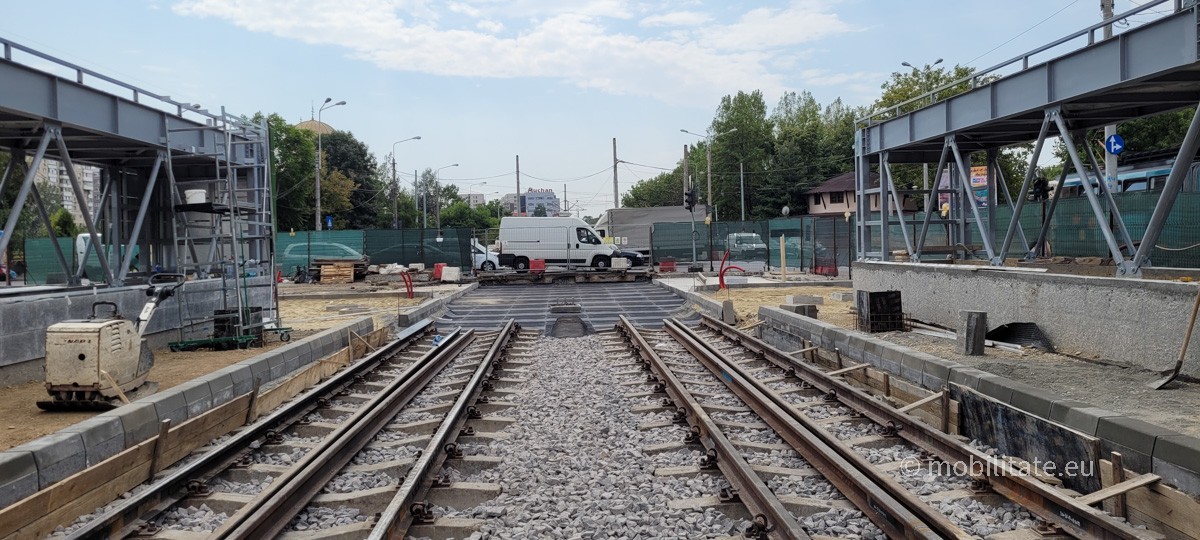

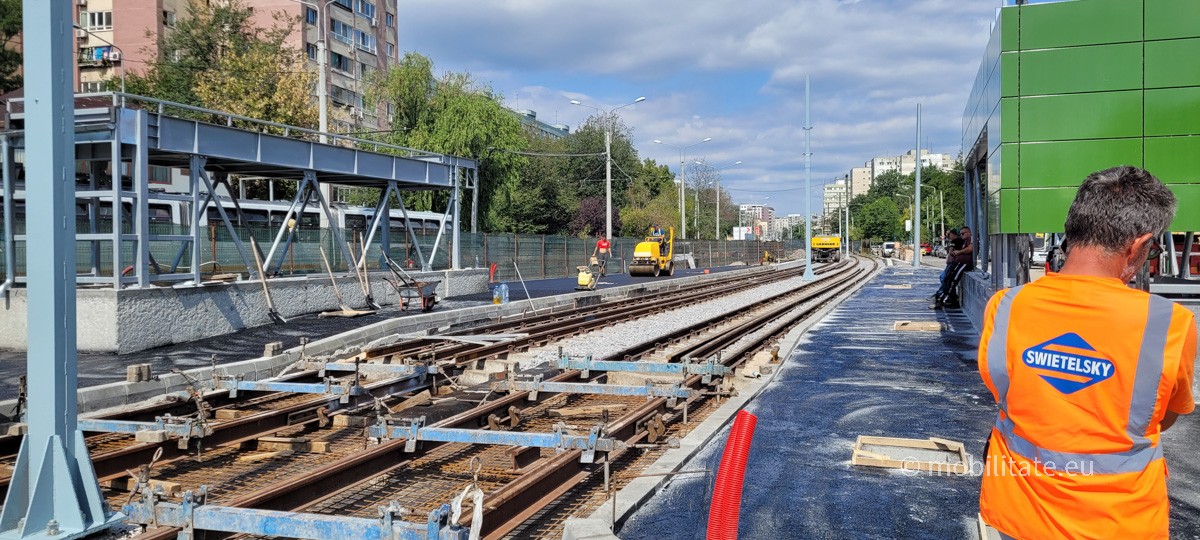

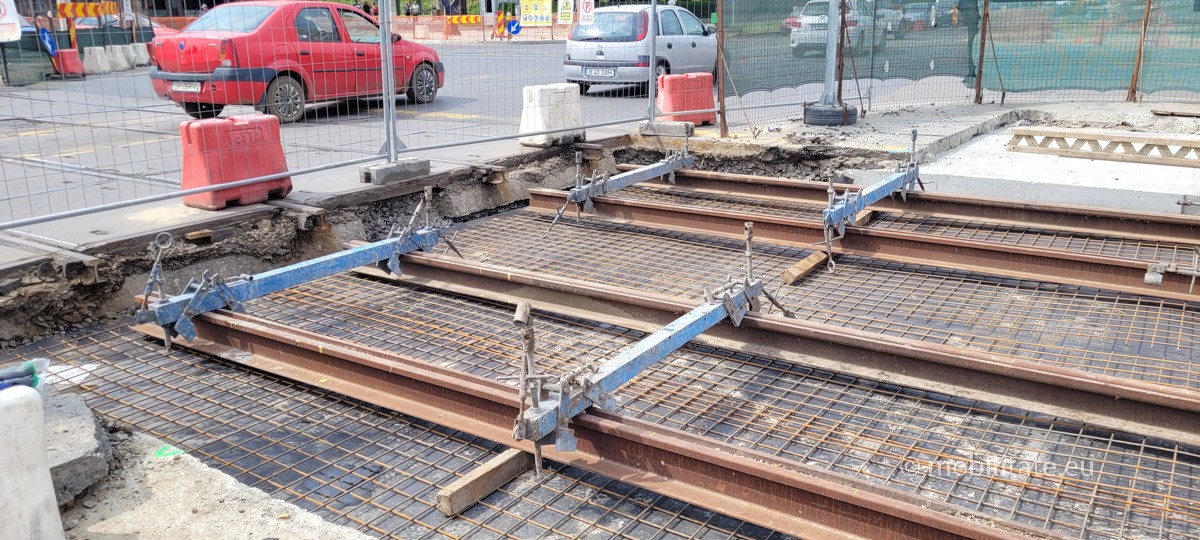

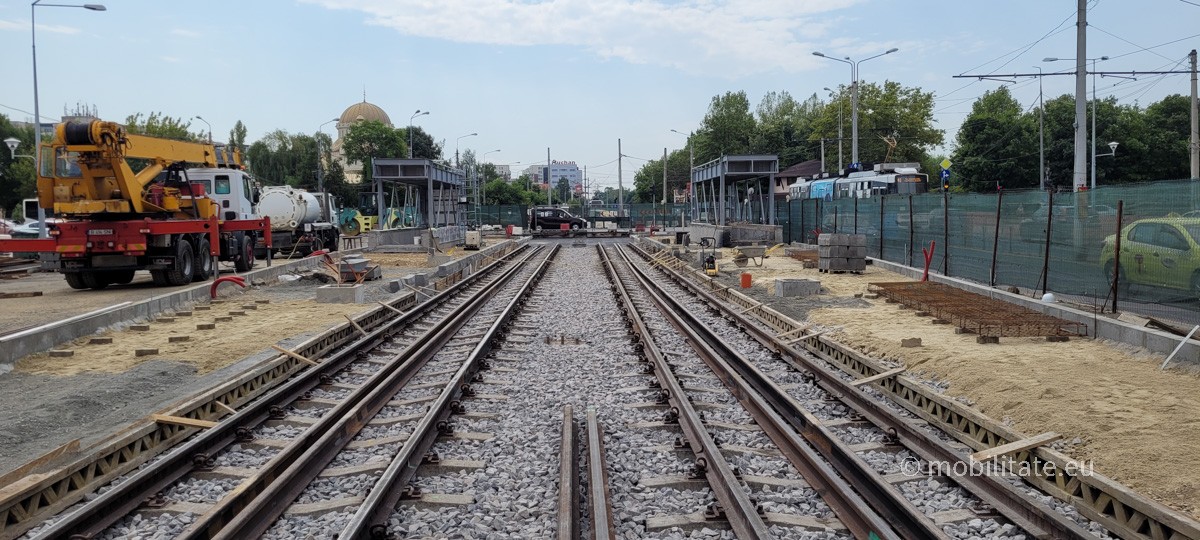

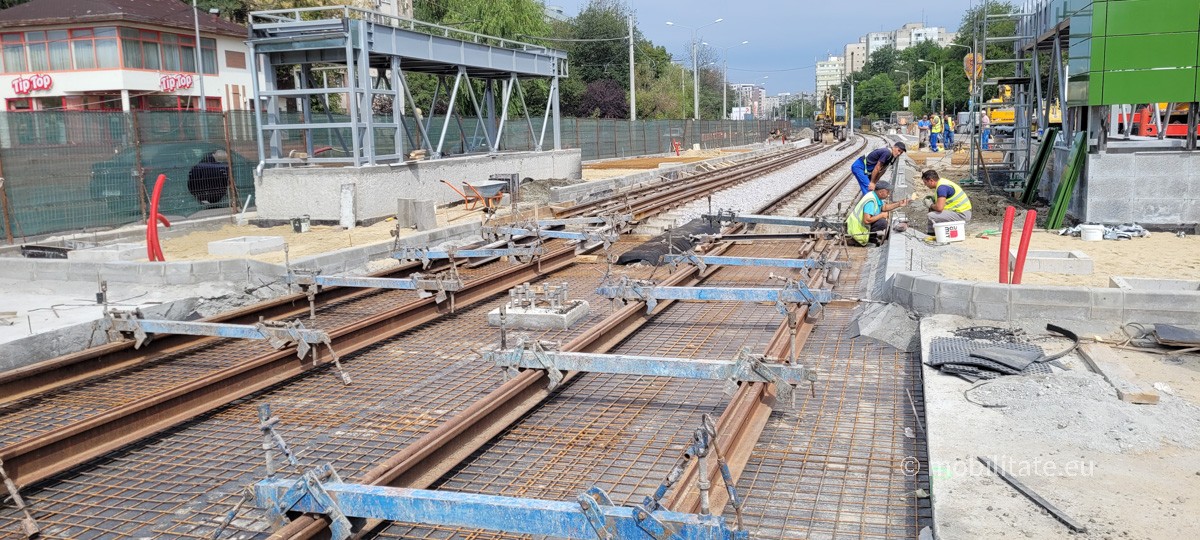

PIATA DRUMUL TABEREI 01.09.2022 - A inceput pozitionarea sinelor in 2 din cele 3 tronsoane de linie de intersectie, se lucreaza la peroane. Swietelsky lucreaza si in weekend pentru finalizarea cat mai rapida a lucrarilor.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:
Lucrari ramase de executat si executate, deja cele aproape gata le-am trecut la finalizate, pentru circulatia normala a tramvaielor Imperio, care vor intra in circulatie in jurul datei de 1 octombrie:
IN DERULARE:
- peroane CASIN
- peroane PARC DRUMUL TABEREI
- peroane si traseu normal PIATA DRUMUL TABEREI
- eliminat stalp TURDA
- eliminat stalp vechi semaforizare CIUREL
FINALIZATE:

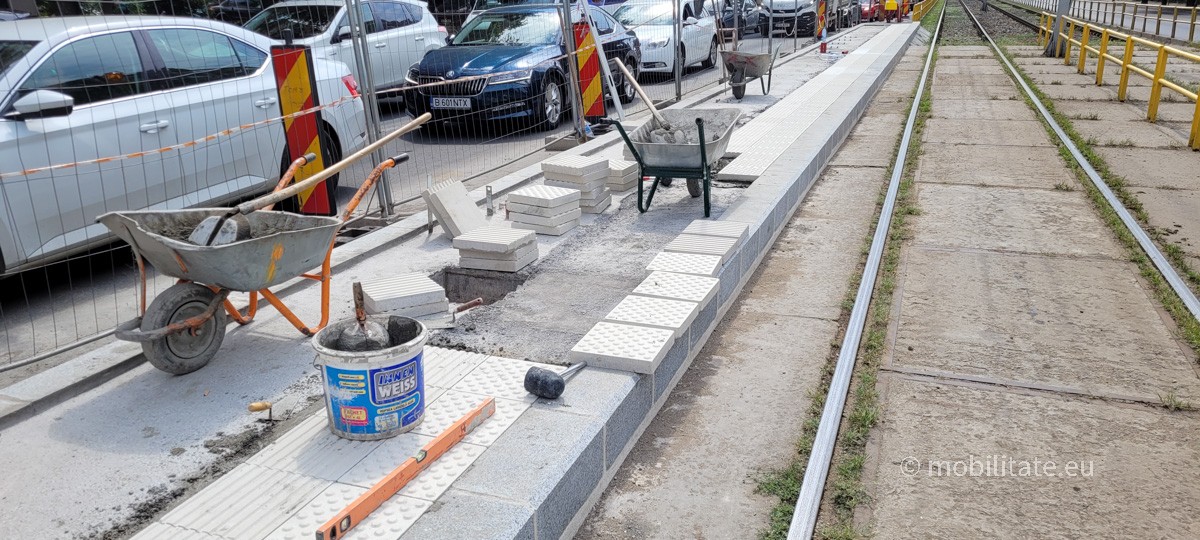

- peroane AGRONOMIE
- peroane ORSOVA
- peroane BRASOV
- adaptare borduri capete peroane PIATA PRESEI
- mutat cutii electrice de pe stalpi
- adaptat acces CRANGASI
- adaptat acces POD GRANT
- adaptat acces TURDA
- mutat semafoare pietoni AGRONOMIE
- inlocuire tronsoane sina uzata
IN DERULARE:
- peroane CASIN
- peroane PARC DRUMUL TABEREI
- peroane si traseu normal PIATA DRUMUL TABEREI
- eliminat stalp TURDA
- eliminat stalp vechi semaforizare CIUREL
FINALIZATE:
- peroane AGRONOMIE
- peroane ORSOVA
- peroane BRASOV
- adaptare borduri capete peroane PIATA PRESEI
- mutat cutii electrice de pe stalpi
- adaptat acces CRANGASI
- adaptat acces POD GRANT
- adaptat acces TURDA
- mutat semafoare pietoni AGRONOMIE
- inlocuire tronsoane sina uzata
Copertine nu se monteaza?Marian Andrei scrie: ↑Joi Sep 01, 2022 6:01 pmBRASOV - 01.09.2022 - In aceasta dimineata au fost finalizate lucrarile, de maine statia se redeschide si echipa se muta la Parc Drumul Taberei. Felicitari TCMB si STB SA pentru rapiditate.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

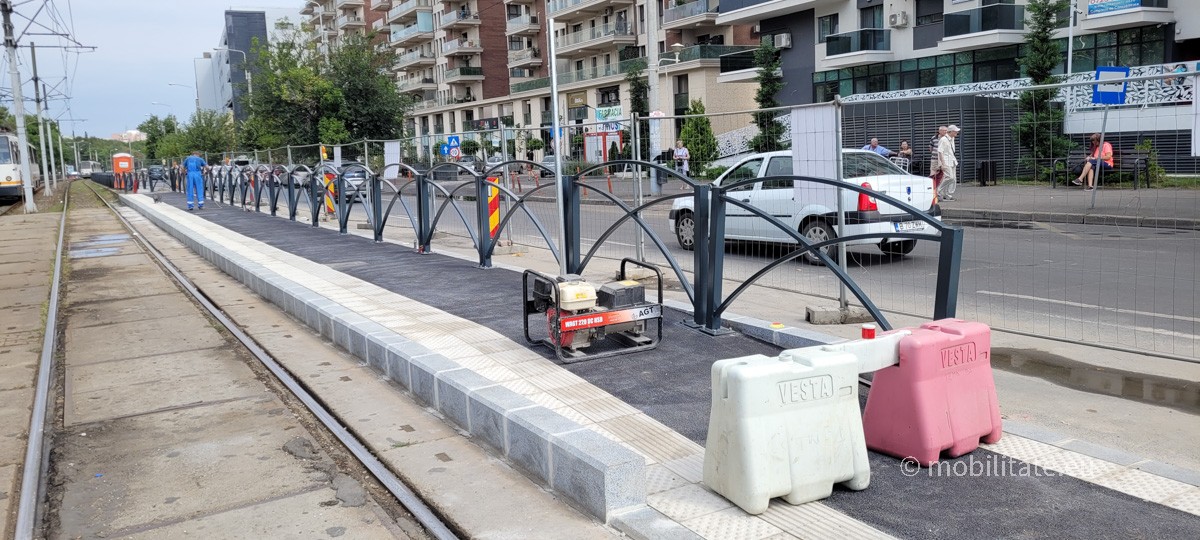

Le va monta STB ulterior, nu sunt in contractul actual.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

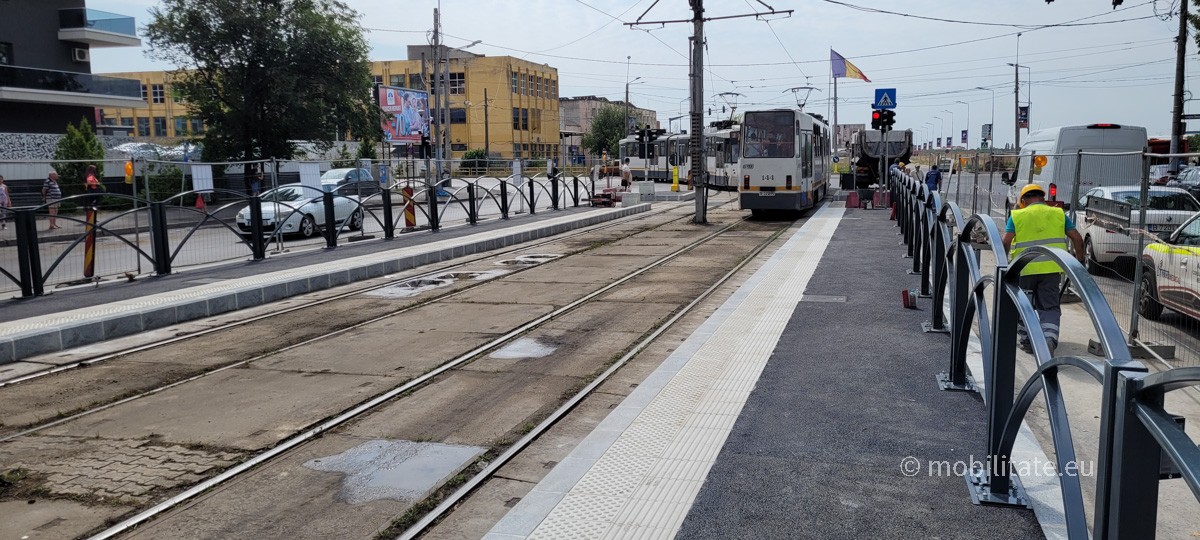

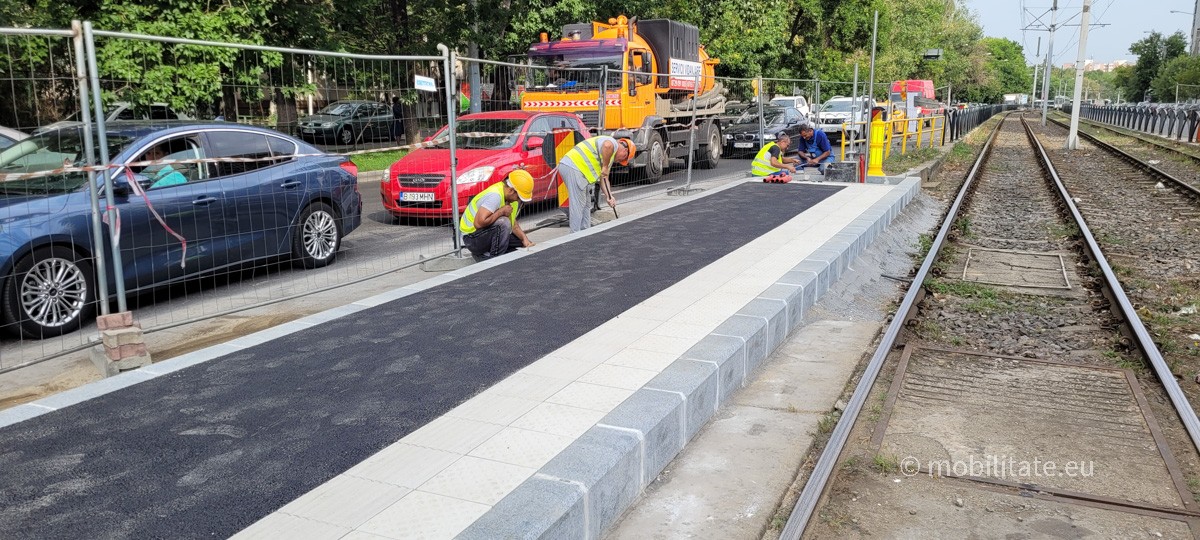

La ora asta statia Orsova este in curs receptie. Se redeschide de luni.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:
Pe rapid inainte, maine se deschide statia Orsova fiind receptionata acum. Urmatoarele inchise sunt Parc Drumul Taberei luni si Casin sens Presei. Saptamana viitoare se ia si decizia pentru Pod Ciurel.
Nu vad ce rost are sa se mai grăbească acum,daca si primarul ar fi declarat că se intra cu noile tramvaie de la 1 octombrie. Este timp,poate doar vremea de afara si ca a venit toamna.Efectul este pierdut,așteptările au fost mari cu noile tramvaie,sa le vada lumea cat mai repede în traseu. La fel si cu Vasile Milea...
Personal,sunt curios daca se va sta cu noile tramvaie în depou,aproape o lună sau daca se va trece la next level,adică dacă se vor apuca cu următoarea linie,de facut probe cu ele,de vazut in care statie sau nu incap cu ele,măsurători si nu in ultima fază de început lucrul cu următoarele statii.Sau se va sta asa,asteptam sa treaca timpul si vom vedea după aia de ce ne apucam...
Personal,sunt curios daca se va sta cu noile tramvaie în depou,aproape o lună sau daca se va trece la next level,adică dacă se vor apuca cu următoarea linie,de facut probe cu ele,de vazut in care statie sau nu incap cu ele,măsurători si nu in ultima fază de început lucrul cu următoarele statii.Sau se va sta asa,asteptam sa treaca timpul si vom vedea după aia de ce ne apucam...
- punmeister
- Utilizator avansat
- Mesaje: 681
- Membru din: Mar Mai 03, 2022 7:12 pm
- Localitate: Aviatiei City
Cea mai buna solutie ar fi ca TCMB sa se ocupe de statia de la Pod Ciurel in calitate de subcontractant al WeBuild, cum au facut acum cu Swietelsky la PDT.Marian Andrei scrie: ↑Vin Sep 02, 2022 12:58 pmPe rapid inainte, maine se deschide statia Orsova fiind receptionata acum. Urmatoarele inchise sunt Parc Drumul Taberei luni si Casin sens Presei. Saptamana viitoare se ia si decizia pentru Pod Ciurel.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

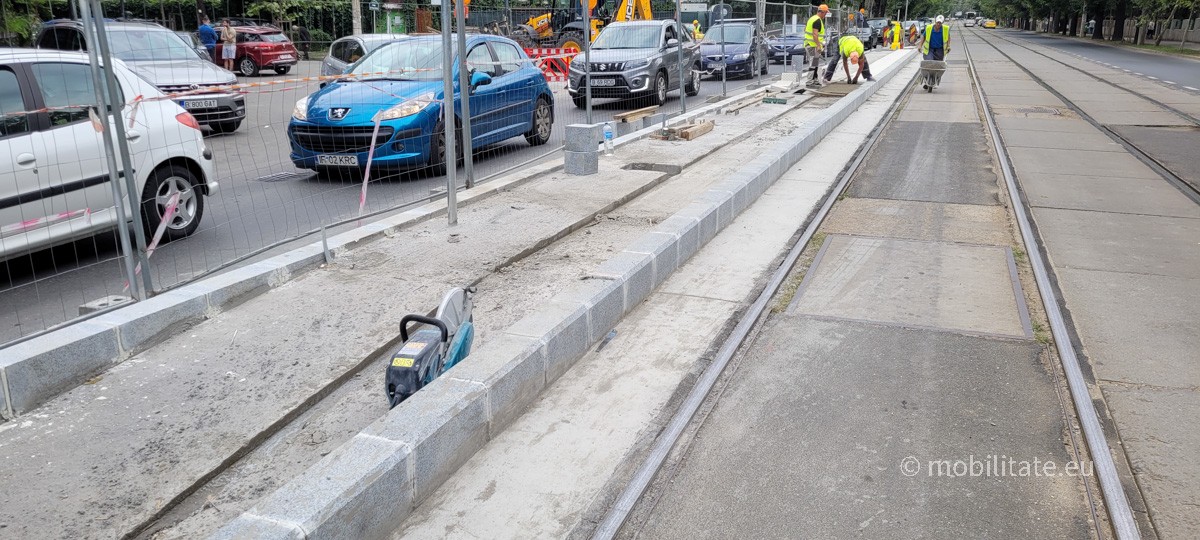

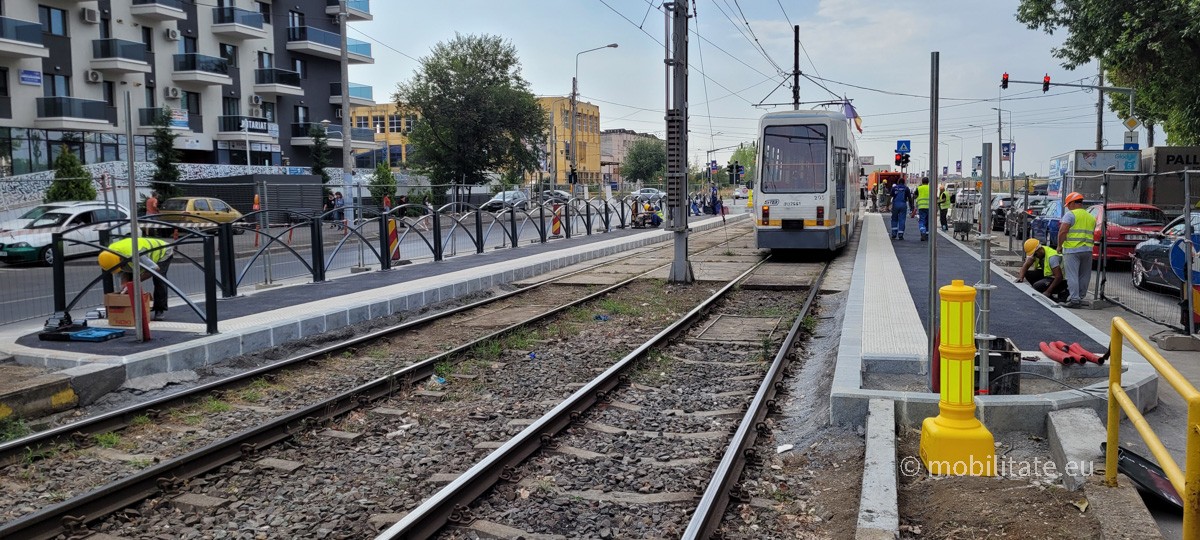

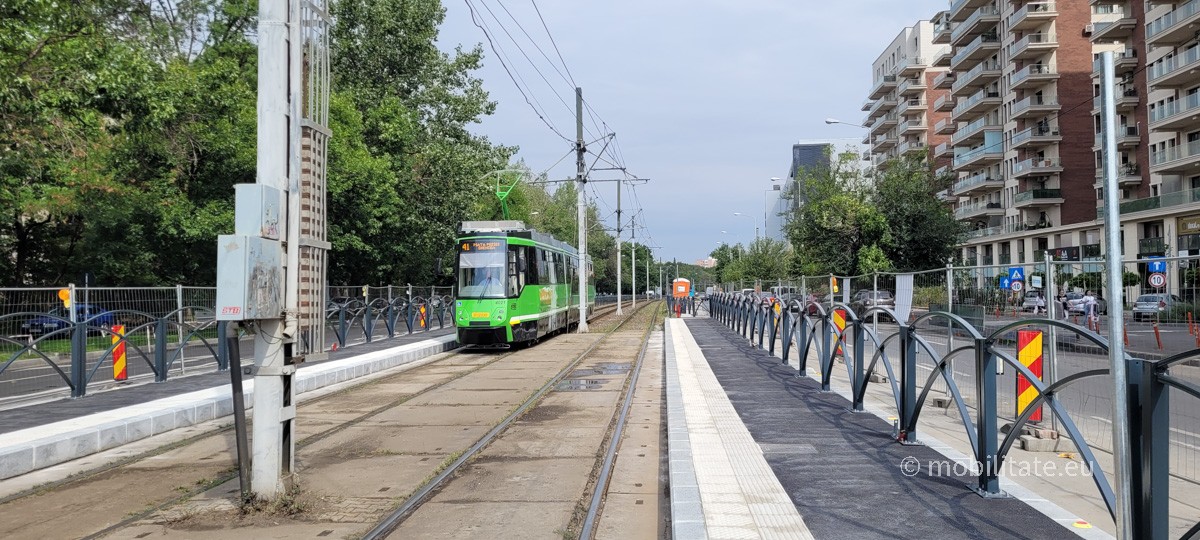

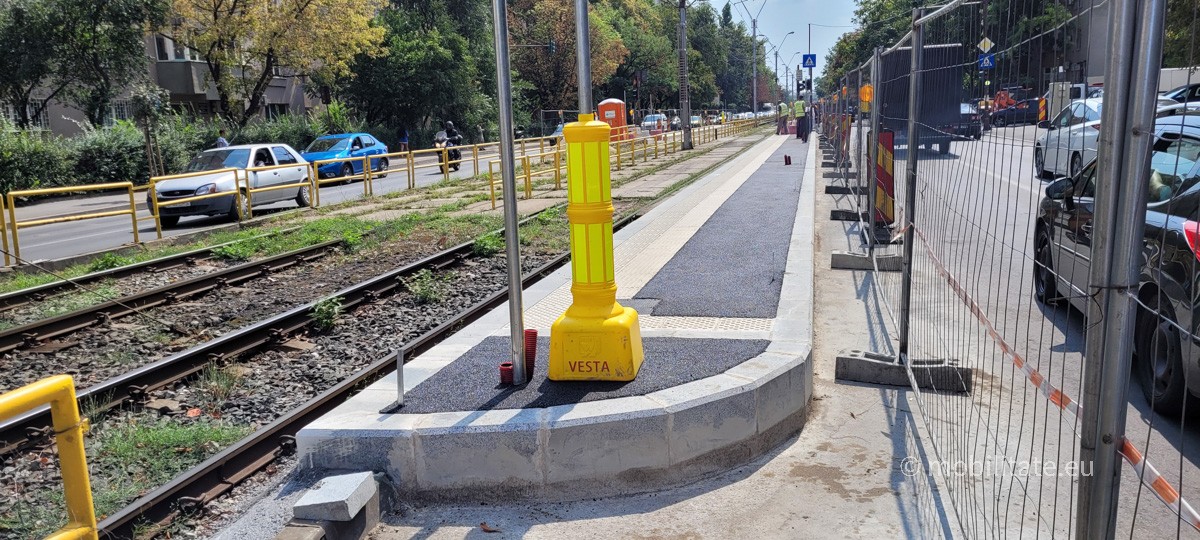

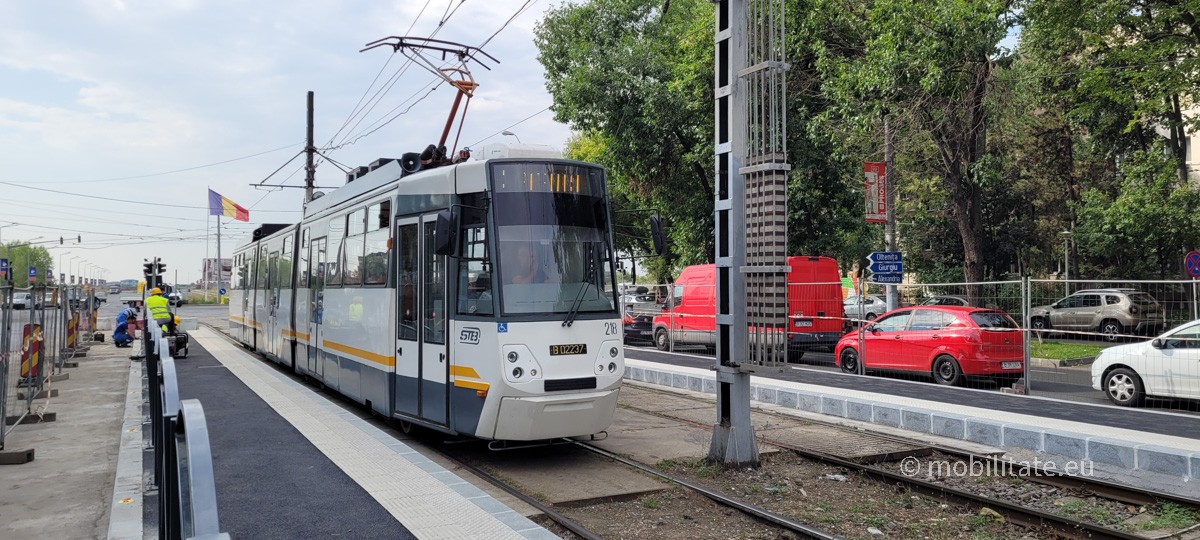

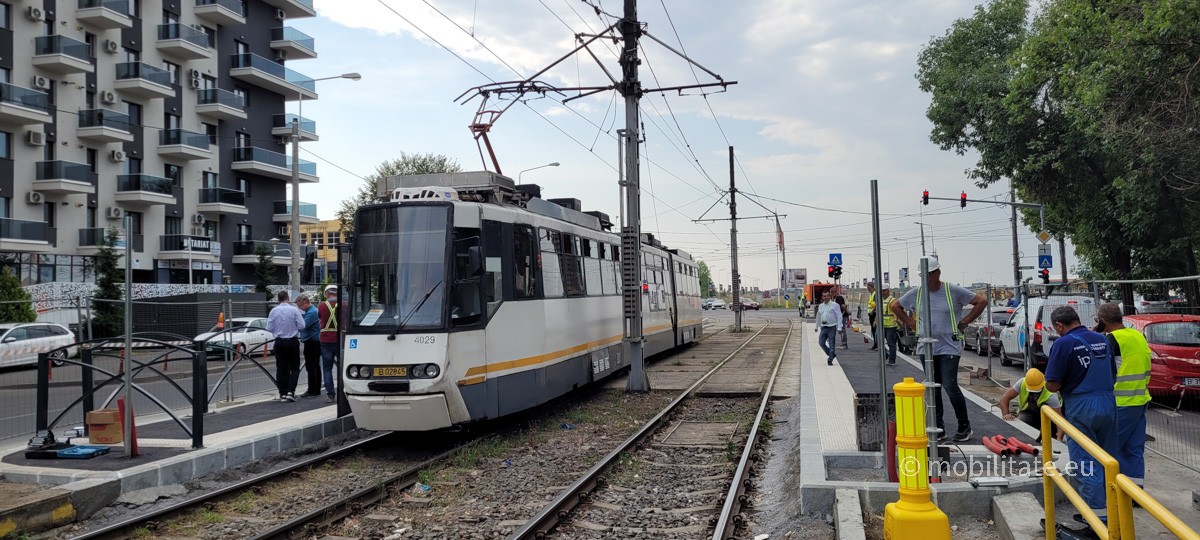

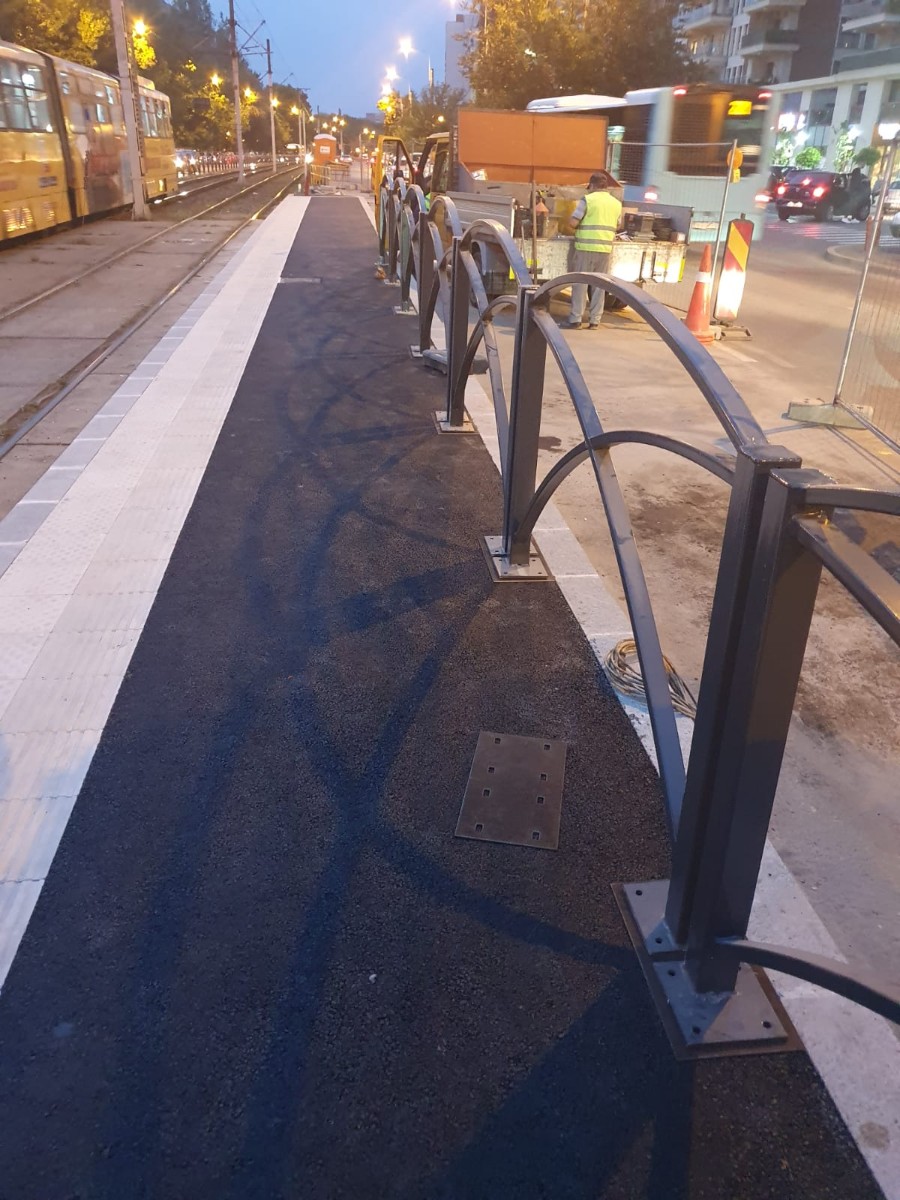

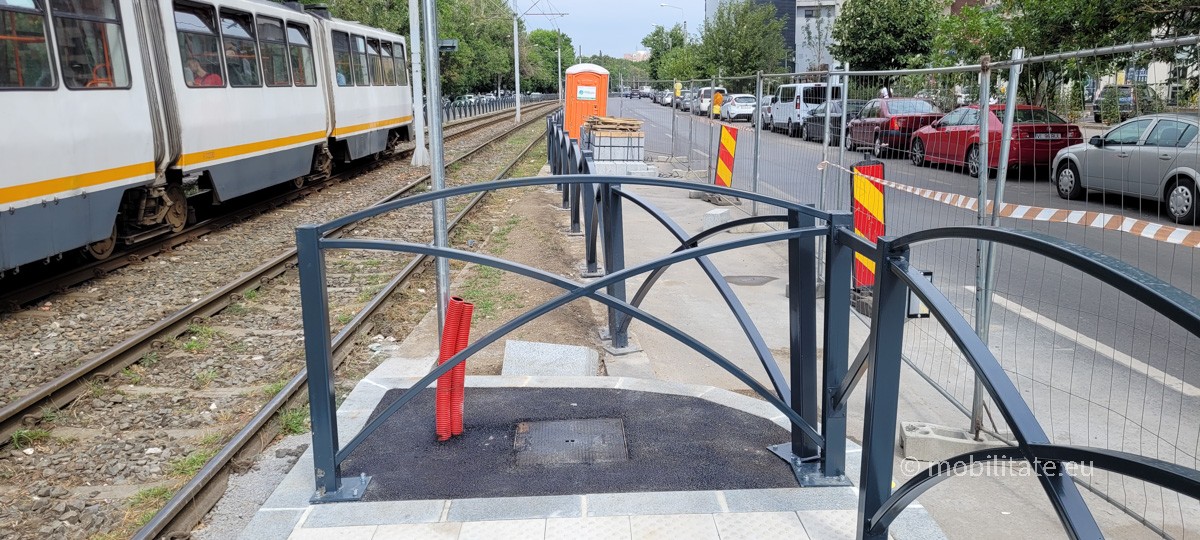

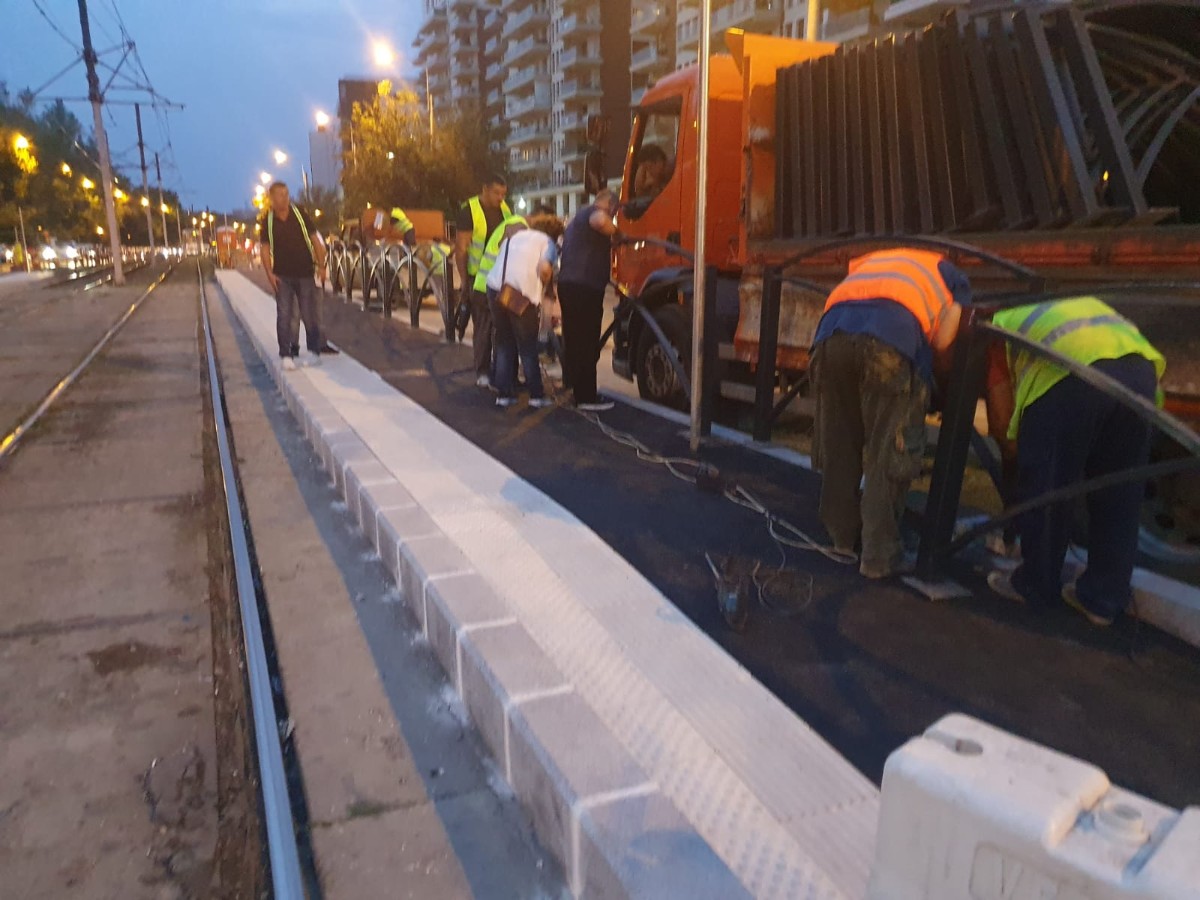

BRASOV - 02.09.2022 - Statie redeschisa, lucrare finalizata, in jurul orei 12 au sosit si cosurile de gunoi.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

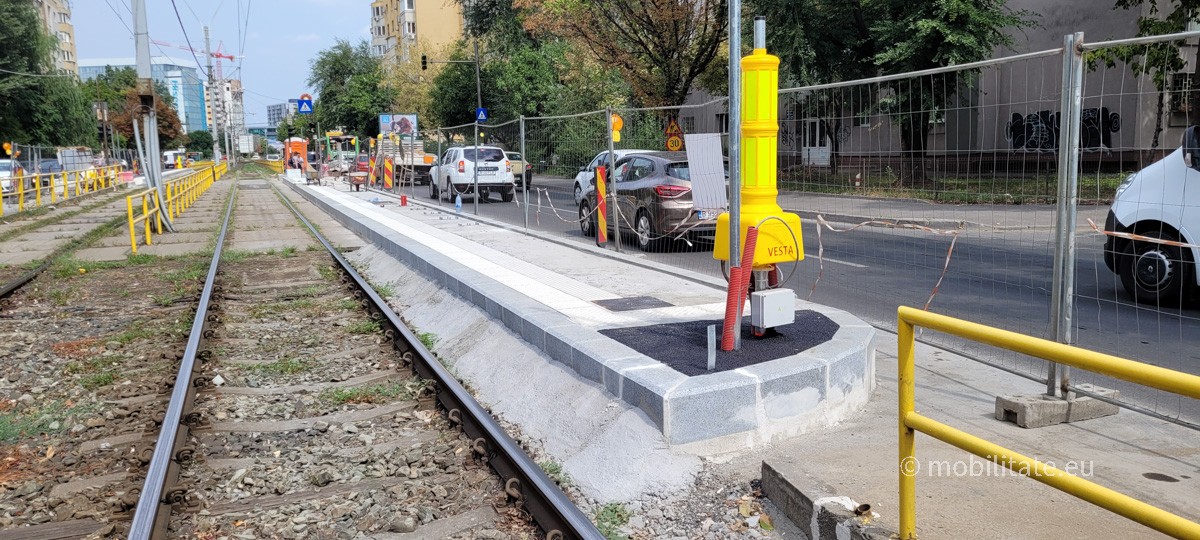

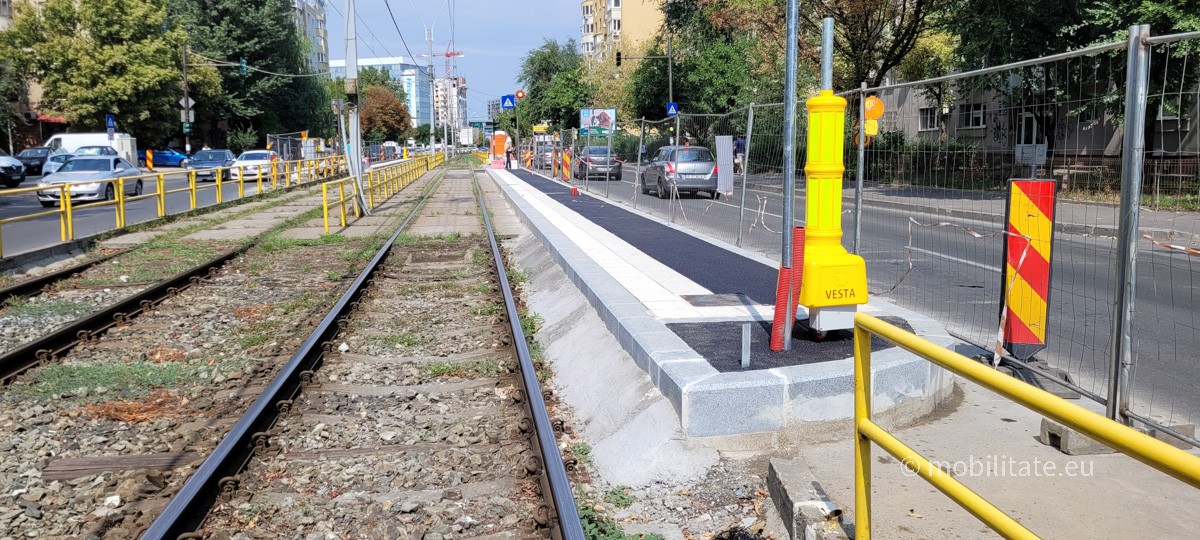

ORSOVA - Azi au fost finalizate lucrarile, de maine se redeschide statia.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

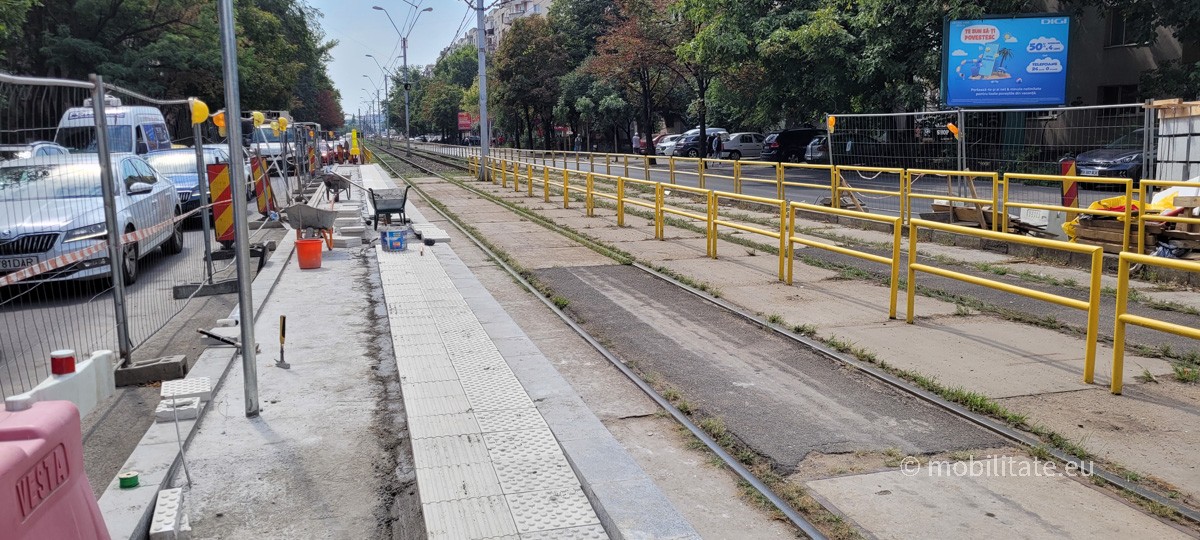

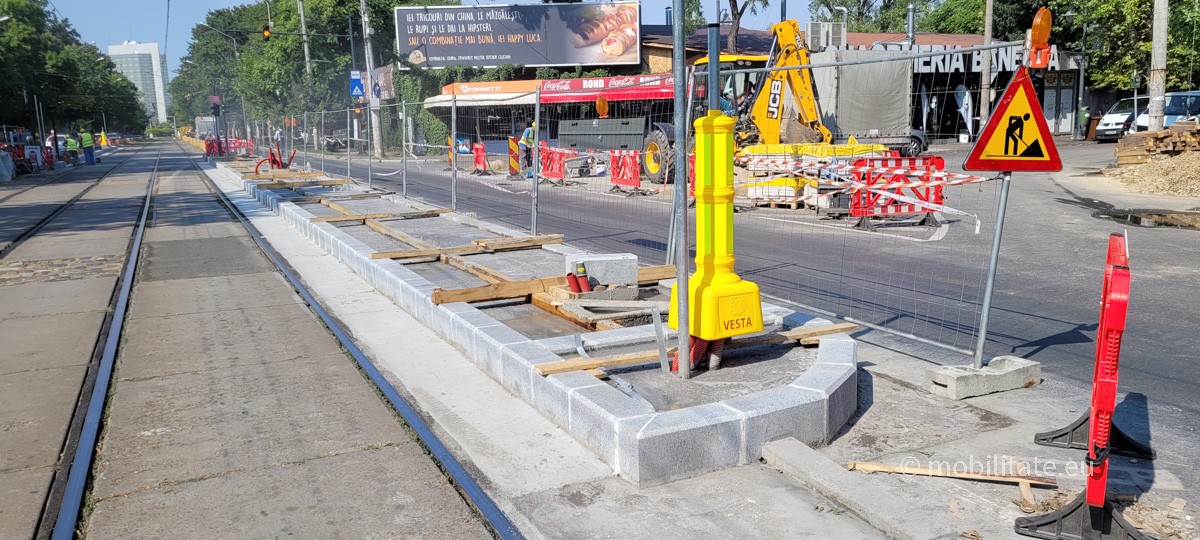

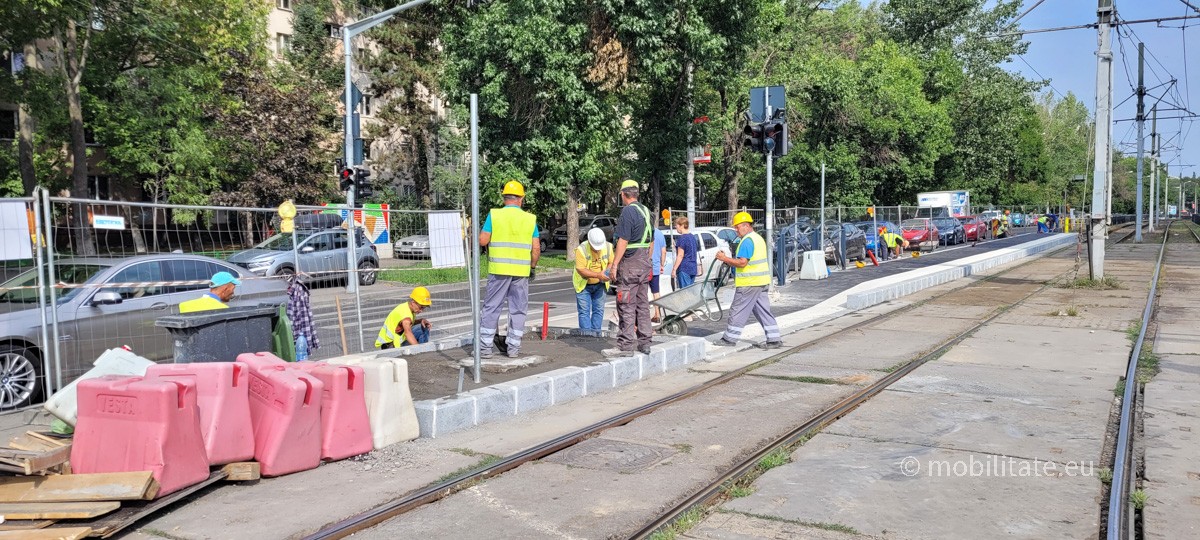

AGRONOMIE - A fost finalizata betonarea celor doua peroane, azi se lucra la pavele, urmand ca saptamana viitoare sa se finalizeze lucrarile si aici.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:
Incepem noua saptamana cu spor si vesti bune

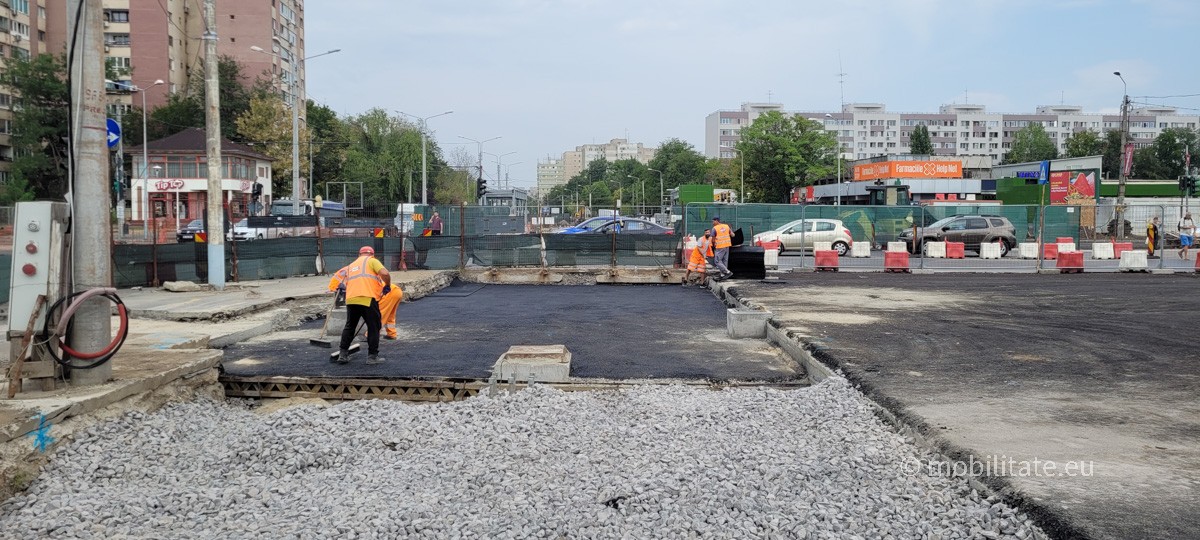

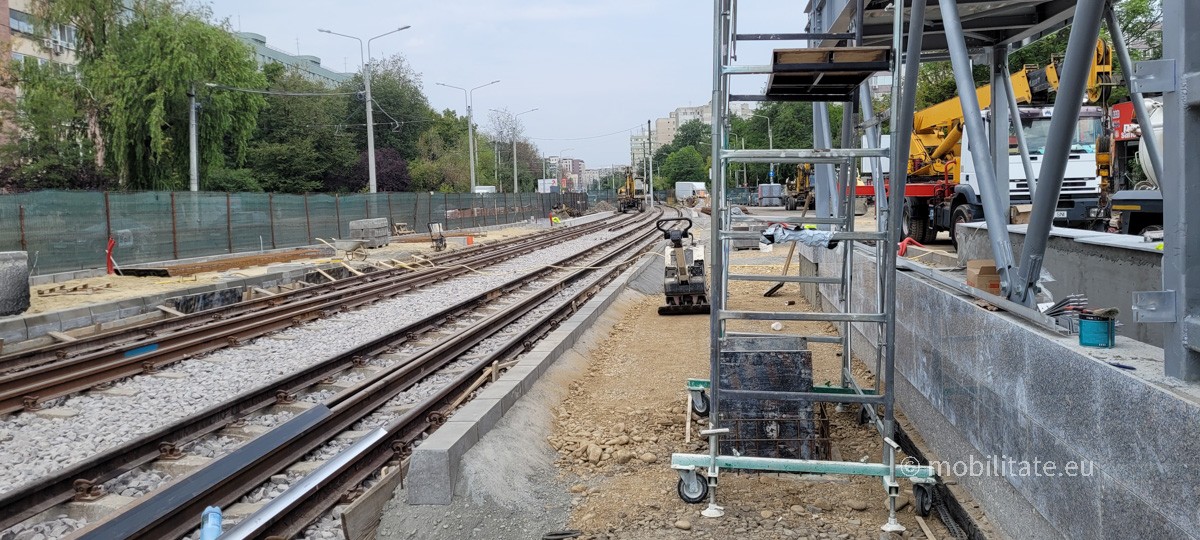

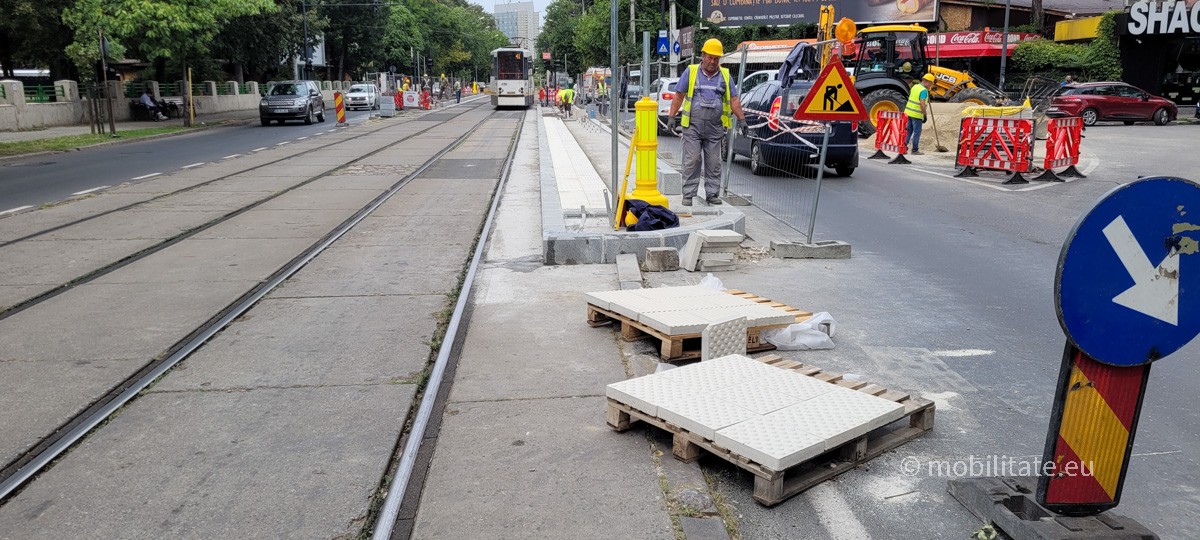

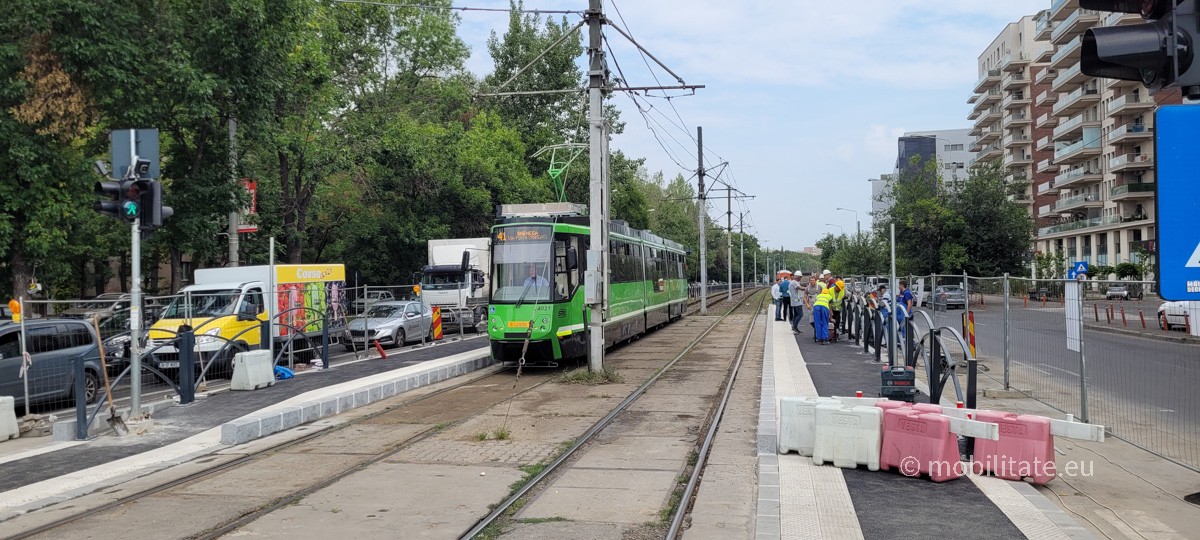

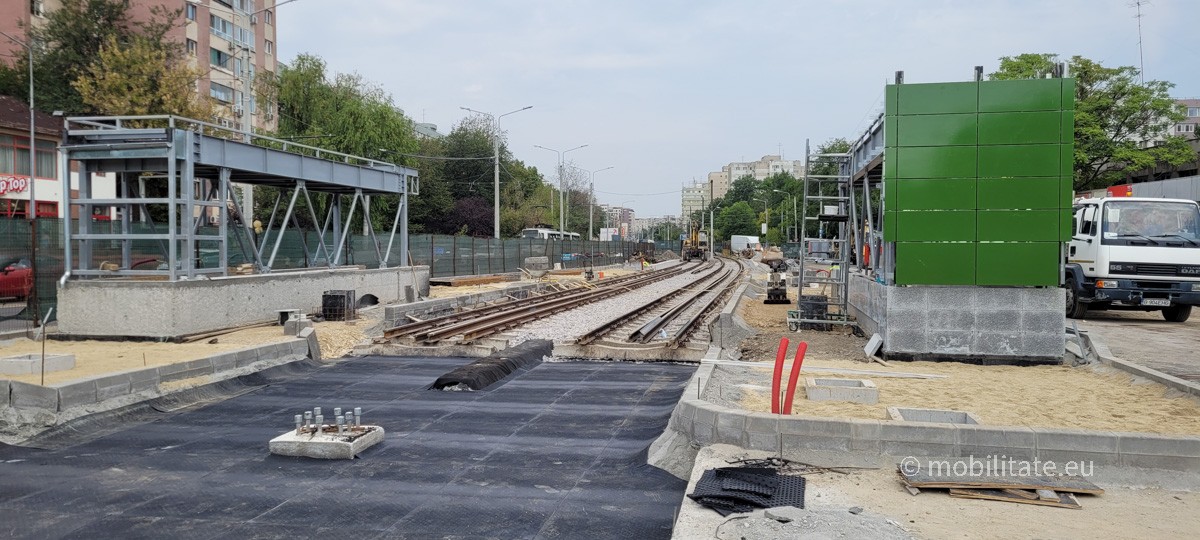

PARC DRUMUL TABEREI 05.09.2022 - Azi a inceput lucrul si aici, deja a inceput spargerea peronului sens Ghencea. Cei de la TCMB sunt optimisti ca vor termina pana la 1 octombrie. In statia pe sensul celalalt urmau sa inceapa lucrarile, calatorii sareau peste limitatoare si asteptau

PARC DRUMUL TABEREI 05.09.2022 - Azi a inceput lucrul si aici, deja a inceput spargerea peronului sens Ghencea. Cei de la TCMB sunt optimisti ca vor termina pana la 1 octombrie. In statia pe sensul celalalt urmau sa inceapa lucrarile, calatorii sareau peste limitatoare si asteptau

- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:

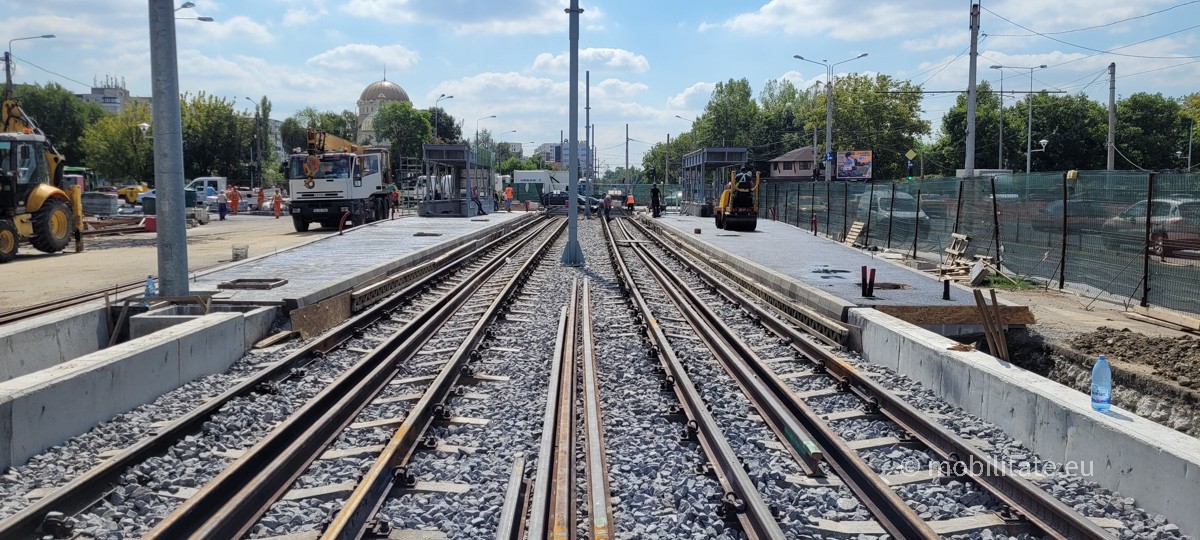

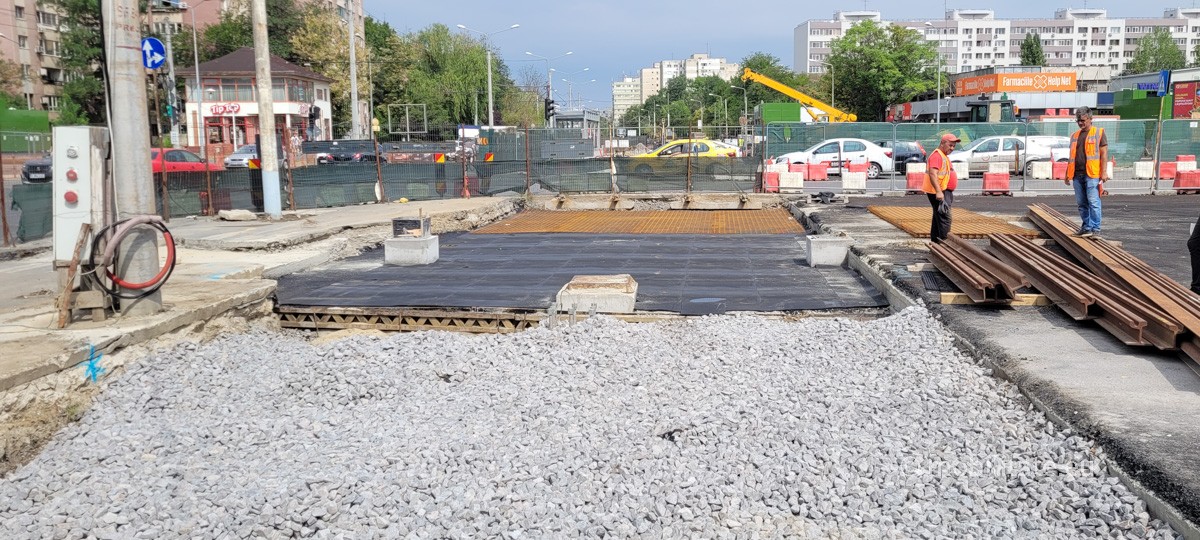

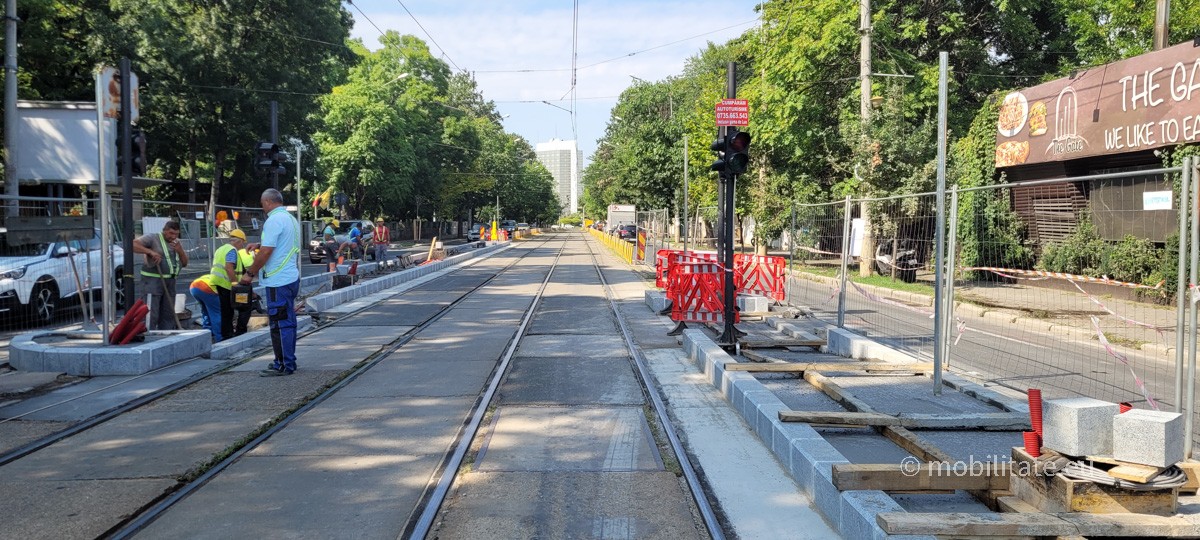

PIATA DRUMUL TABEREI - Saptamana asta vor avea loc primele betonari ale sectiunilor 1 si 3 din intersectie, urmand ca pana la finalul saptamanii viitoare sa fie betonate total si pregatite de circulatie. Azi se finalizeaza lucrarile la peroane, a inceput lucrul la reteaua de contact si injectia din zona. Practic cu exceptia conectarii liniilor care va avea loc cand se inchide linia, lucrarea aici e 90% finalizata. Pozele sunt facute la mai multe ore ale zilei si deja se vede evolutia.
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:
Acum continui cu vestile bune - urmeaza sa inceapa lucrarile la Pod Ciurel. Aici statia a fost contractata de TCMB, dar locatia era la cei care au construit pasajul Ciurel. Astfel ca, urmeaza predarea de amplasament si demararea lucrarilor, care chiar daca nu vor fi gata la 1 octombrie, vor fi avansate, lucrarile de aici fiind mai complexe, statia urmand sa aiba si o prelungire pietonala si reconfigurare a trecerilor de pietoni.

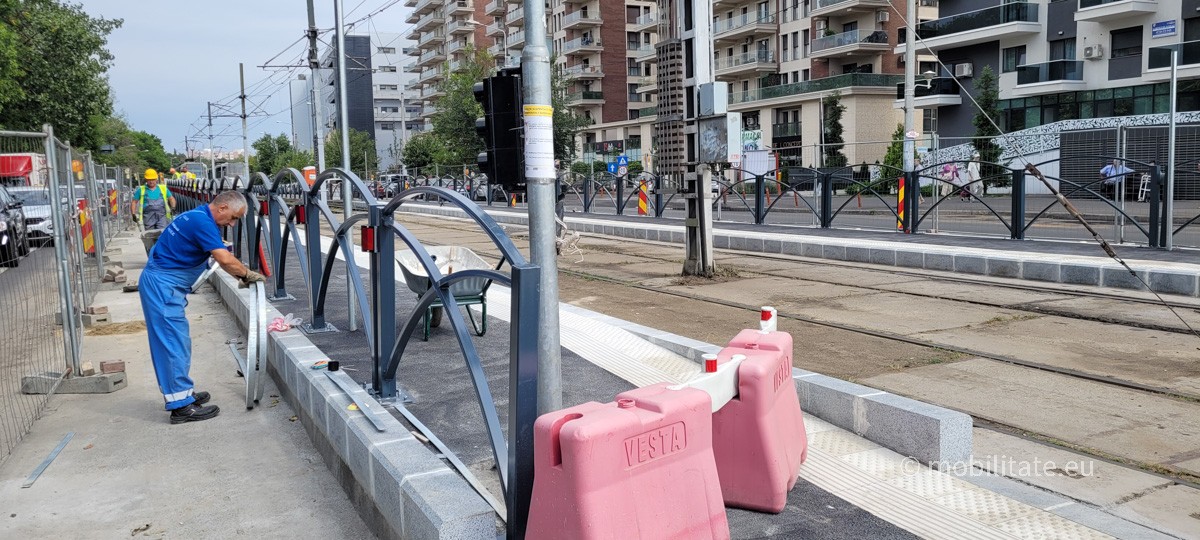

A doua veste buna este ca la URAC au ajuns toate materialele necesare si se lucreaza la gardurile necesare peroanelor care urmeaza sa fie finalizate, atsfel ca sunt mari sanse ca la inceputul saptamanii viitoare sa se incheie lucrarea la Agronomie, cu tot cu garduri montate si redeschidere.

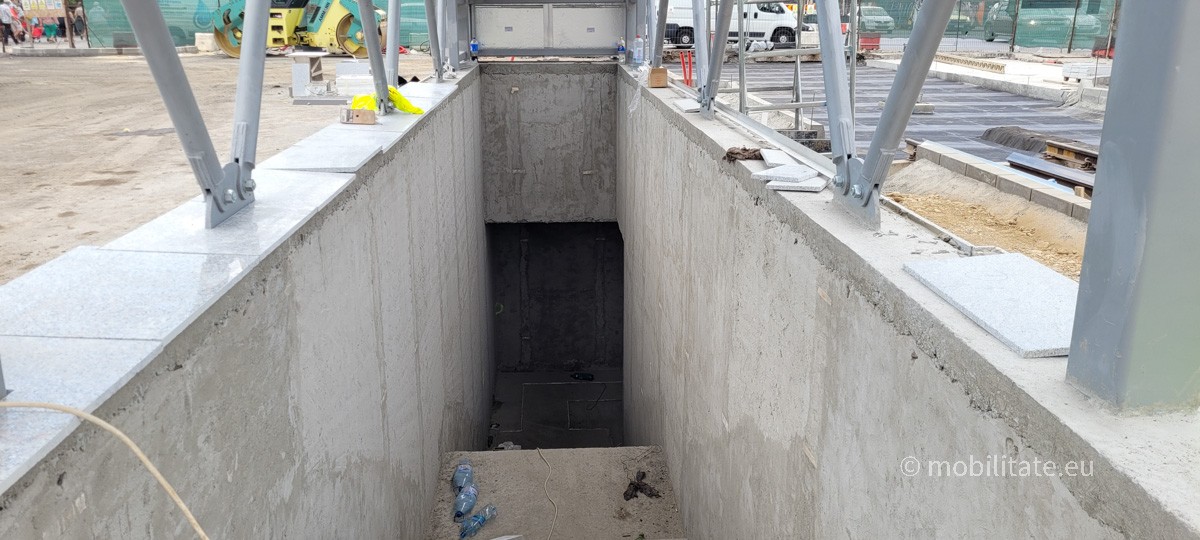

Ultima veste buna pe ziua de azi este ca a inceput procedura de achizitie a refugiilor pentru noile statii, fiind mari sanse ca montarea lor sa inceapa chiar pana la finalul anului.
A doua veste buna este ca la URAC au ajuns toate materialele necesare si se lucreaza la gardurile necesare peroanelor care urmeaza sa fie finalizate, atsfel ca sunt mari sanse ca la inceputul saptamanii viitoare sa se incheie lucrarea la Agronomie, cu tot cu garduri montate si redeschidere.
Ultima veste buna pe ziua de azi este ca a inceput procedura de achizitie a refugiilor pentru noile statii, fiind mari sanse ca montarea lor sa inceapa chiar pana la finalul anului.
Este foarte bine ca va exista continuitate.Dupa cum spuneam si cu alte dăți,așteptările sunt mari ca lumea sa vada cat mai.repede noile tramvaie în traseu.Deci,sa se continuie si cu celelalte statii pentru a se putea intra si pe celelalte linii.Banuiesc ca si deschiderea de pe Milea va trebui făcută cu cel puțin o săptămână de suspendarea lui 41 pentru a vedea ce si de unde se vor lua autobuzele,nu? Nu,ca ar fi cine stie ce de facut...In alta ordine de idei,ramane de vazut ce se va întâmpla și cu modernizarile de linii de tramvai pentru ca daca se va bloca PNRR-ul,adio bani si exercițiul bugetar ue pana in 2027 nu este încă deschis pentru accesare,deci pana in 2024 mari șanse să nu avem,macar o linie de tramvaie modernizată.Dezastru...
- Marian Andrei
- Administrator
- Mesaje: 6237
- Membru din: Vin Apr 29, 2022 5:27 pm
- Localitate: Bucuresti
- Contact:
Celelalte linii mai asteapta, trebuie finalizat totul aici si continuat cand exista o decizie clara legata de urmatoarea linie unde se intra, in momentul asta 32. Pe linia 41 probabil la 1 octombrie vom avea mare parte din lucrari finalizate, dar mai este de lucru cateva saptamani dupa tramvaiele noi. Totusi partea buna este ca pe linia 41 a fost cel mai mult de lucru, pe restul liniilor sunt putine peroane de extins si in general vor fi lucrari de adaptare la infrastructura existenta, plus ca nu avem devieri majore cum este Drumul Taberei.
Vasile Milea cel mai devreme la 1 octombrie sau de Craciun, deja pentru 641 a fost facuta organizarea la STB pentru a avea autobuze in paralel cu 610, 690, 696.
Vasile Milea cel mai devreme la 1 octombrie sau de Craciun, deja pentru 641 a fost facuta organizarea la STB pentru a avea autobuze in paralel cu 610, 690, 696.
